旋挖桩钢筋笼吊装攻略分享
发布时间:
2019-02-13
来源:
49图库官方平台
作者:
康达基础
郑州康达基础旋挖桩钢筋笼吊装攻略分享
一、吊装前质量检查
在钢筋笼制作完成后,由制作负责人向技术部报检,质检工程师立即前往检查,重点检查部位应包括如下几点是否达到技术交底的要求:
1、指定的导管位置处不得布梅花筋、支撑筋等,应确保导管位置的空间。
2、主吊环位置处两根主筋与分布筋交叉处应双面焊接。
3、由吊环位置起,前九道分布筋与主筋交叉位置处应双面焊接,分布筋收口处应满焊。
4、吊点位置处三根分布筋与主筋交叉位置处应双面焊接,收口筋应满焊。
5、非吊点位置处的分布筋收口处应确保焊缝长度不低于搭接长度50%。
6、在钢筋笼制作流程中应先行制作桁架筋,并应将桁架筋满焊于上下主筋之间。
7、在布置主筋与分布筋时应确保间距均匀顺直。
8、在钢筋笼起吊前应确保所有焊点已焊接,严禁钢筋笼在起吊过程中发生因缺焊、漏焊而导致钢筋脱落。
9、在钢筋笼制作过程中应确保主副吊环标高与交底一致。
除此之外,安全员应在每次起吊前对吊具进行全面检查,重点检查钢丝绳的完好情况,挂钩要有卡扣。确保所有吊具满足规范要求。通过调整吊车四个支点的位置使吊车保持在一个平面上后才能起吊。
二、施工方法
钢筋笼分四节制作和吊装,经验收合格后,钢筋笼起吊采用四点吊方式。主吊点采用35t汽车吊将钢筋笼水平起吊,起吊时用吊车大钩分四点固定钢筋笼顶端,副吊点采用副钩分两点吊装钢筋笼0.292L至0.104L部位。空中翻转,副吊松钩,35t汽车吊主钩竖直吊着钢筋笼吊运入孔,用槽钢支承于孔口。

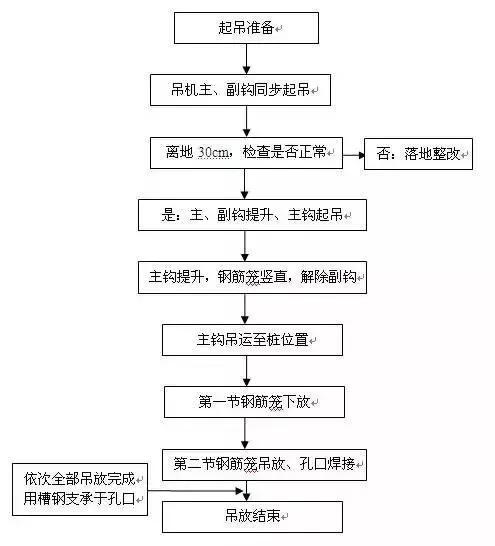

三、施工工艺流程
四、钢筋笼起吊方法

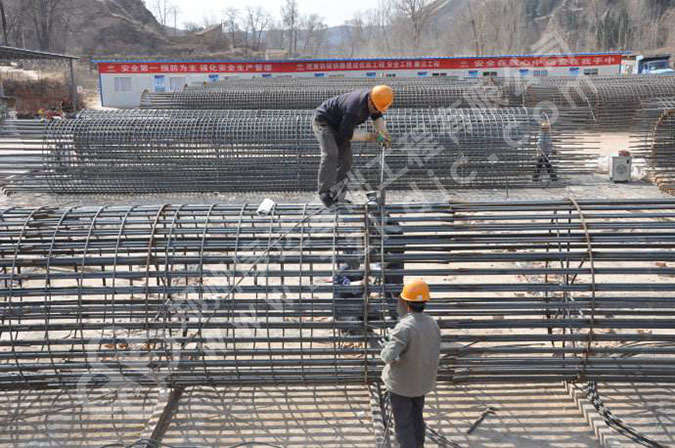

1、清理场地
起重安装作业前,先对场地进行规划,清除工地起吊过程所经道路的障碍物,保证道路的平整度,并且组织人员对作业场地清扫,确保道路畅通、整洁。同时,吊装协助人员应将成品钢筋笼里面夹杂的短钢筋头、遗留焊条等清理,避免钢筋笼在吊起后落下硬质物件伤人。
2、起吊准备
钢筋笼经验收合格后,起重司索工和起重指挥人员必须做好吊装作业前的准备:包括作业前的技术准备,明确和掌握作业内容及作业安全技术要求、听取技术与安全交底、掌握吊装钢筋笼的吊点位置和钢筋笼的捆绑方法;认真检查并落实作业所需工具、索具的规格、件数及完好程度。吊车停放位置地面平整坚硬,吊车支腿下面采取垫钢板和方木的方式增大支点的受力面积,确保起吊作业过程中吊车的稳定。在夜晚作业时,应准备足够的照明条件。
3、吊点位置

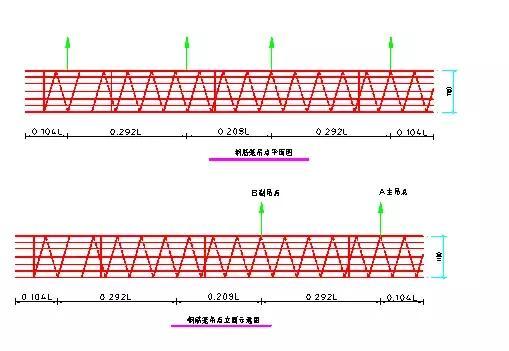

钢筋笼起吊时,在顶部设置2个吊点(位置为顶部加强筋位置)用于垂直吊装,在每节钢筋笼中部设置1个吊点(加强筋位置)用于翻身起吊。在吊点位置多设1根Φ20加强筋。钢筋笼具体吊点见下图:
(1)钢筋笼横向吊点设置:按钢筋笼长度L,吊点按0.104L、0.292L、0.208L位置为宜。
(2)钢筋笼纵向吊点设置:钢筋笼纵向吊点设置四点。(单幅重:3.9T,最长笼长27.30m)。
(3)吊点位置为:笼顶下2.84m+7.97m+5.68m+7.97m +2.84m
吊点布置图见下图:
4、钢筋笼起吊步骤
(1)起吊前准备好各项工作,指挥35t吊机转移到起吊位置,司索工在钢筋笼上安装钢丝绳和卡环,挂上35t汽车吊主吊钩及副吊钩。
(2)检查吊机钢丝绳的安装情况及受力重心后,开始同时平吊。
(3)钢筋笼吊至离地面0.3m~0.5m后,应检查钢筋笼是否平稳,后主吊慢慢起钩,根据钢筋笼尾部距地面距离,随时指挥副吊配合起钩。
(4)钢筋笼吊起后,主钩慢慢起钩提升,副吊配合,保持钢筋笼距地面距离,最终使钢筋笼垂直于地面。
(5)指挥司索工卸除钢筋笼上副吊点吊钩,然后远离起吊作业范围。
(6)指挥吊机吊笼入孔、定位,吊机旋转应平稳,在钢筋笼上拉牵引绳。下放时若遇到钢筋笼卡孔的情况,要吊出检查孔位情况后再吊放,不得强行入孔。
(7)当钢筋笼下到B吊点时,暂停放下,拆下B吊点的钢丝绳、卡环。
(8)当钢筋笼继续往下插入,到A吊点时,暂停放下,并且插入槽钢,把钢筋笼固定在护筒顶,然后拆下A吊点的钢丝绳、卡环。
(9)在第一节钢筋笼吊放完成后,起吊第二节笼至孔口,进行主筋焊接,全部主筋焊接完成,缠绕箍筋并梅花形点焊,经验收合格后方可匀速下放。依次从最下节往上吊装钢筋笼直至整个钢筋笼吊装完成。
(10)最上节钢筋笼下到孔口位置时,用槽钢临时将钢筋笼支撑在孔口,用水准仪测此时护筒顶标高,根据钢筋笼顶标高,算出吊筋长度,焊接吊筋在钢筋笼主筋上,然后将吊钩挂在吊筋上,缓缓下至设计位置,在钢筋笼的顶吊圈内插两根平行的槽钢,槽钢横放在枕木上,将整个笼体吊挂于护筒顶端两侧的方木上,确保钢筋笼位置、高度准确。
5、钢筋笼拼接
在钢筋笼入孔前,先清除钢筋笼上的泥土和杂物,修复变形或移动的箍筋,重焊或绑扎已开焊的焊点。钢筋笼焊接时上下两节钢筋笼必须保证在同一竖直线上,主筋搭接采用单面搭接焊。焊接前,用钢筋扳手绞紧,点焊使两主筋密贴,并焊立缝。吊放钢筋笼时,现场设置两台焊机同时进行焊接,以缩短吊放钢筋笼时间,上下节钢筋笼主筋采用搭接焊接,单面焊接长度不小于12d。点这免费下载施工技术资料
6、操作要点
钢筋焊接质量应符合设计要求,吊点加强处须满焊,主筋与箍筋采用点焊连接。
在钢筋笼下放到位后,由于吊点位置与测点不完全一致,吊筋会拉长等,会影响钢筋笼的标高,为确钢筋笼的标高,应立即用水准仪测量钢筋笼的笼顶标高,根据实际情况进行调整,将笼顶标高调整至设计标高。
钢筋笼吊放入孔时,应匀速慢速入孔,不允许强行冲击入孔。
当钢筋笼刚吊离地面后,应停止起吊,注意观察是否有异常现象发生,若有则可立即予以点焊加固。
应急预案
钢筋笼起吊前,对现场做好必要的清理工作,保证现场道路通畅,以便发生事故时,作业人员能够及时疏散。钢筋笼起吊作业时,除吊装作业人员外,起吊位置周围20m范围内不能有无关人员走动。
起吊钢筋笼时,必须先将钢筋笼整体拎高30cm,观察有无变形或有电焊被迸开的现象,如果有,则立刻将钢筋笼放下,加固后方可继续起吊。
当钢筋笼吊到空中发现有变形现象时不得强行吊起,必须马上疏散附近施工人员,同时将钢筋笼放到地上,对变形钢筋笼进行整形、加固后再重新起吊。
若钢筋笼在孔口散架,先清理孔内的钢筋,再重新制作钢筋笼下放。
出现人员受伤情况时,在救援人员安全的情况下,立即清理开压在伤员身上的钢筋,送往医院救治。
项目部成立应急救援领导小组,在出现险情时,及时启动应急预案。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
旋挖桩,钢筋笼
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
