康达基础给你分享钻孔灌注桩钢筋笼上浮如何控制
1、分析原因
1)钻孔超钻致钢筋笼悬空增多:钻孔桩钢筋笼底原设计距孔底10cm,钻孔过程中有超钻现象,一旦存在钻孔桩超钻太大时,导管在灌注混凝土时会伸入至钢筋笼底部,混凝土从钢筋笼底端向上返,由于混凝土密度较高,容重较大,很容易托起钢筋笼,对钢筋笼上浮有一定影响。
2)导管埋深过大:混凝土面接近和初入钢筋骨架时,导管口处于钢筋笼底口0.2m~0.5m处;钢筋笼底部不断受到灌注混凝土的冲击,给上部的混凝土产生向上的顶推力,而上部的混凝土由于浇筑时间早,与钢筋产生力,再灌注第2车混凝土时,导管口位置不变,导致钢筋笼底受到冲击力持续不断、握裹钢筋笼的混凝土增多,进而导致钢筋笼上浮系数增大,对钢筋笼上浮影响较大。

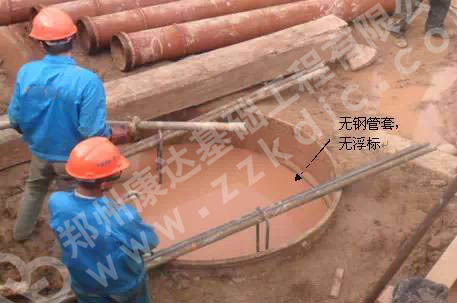

3)防浮补救措施欠缺:作业人员无任何防浮措施,并且无钢筋标杆,在严重浮笼发生时,没有及时发现,当发现后,没有有效措施遏制浮笼,其图如下:
4)混凝土灌注:混凝土浇筑过程中,经常发生间隔,间隔最长时间1.5小时,影响了混凝土灌注的连续性;作业人员一味追求速度,灌注混凝土速度过快,引起混凝土对钢筋笼的冲力瞬间增大,引起上浮,对钢筋笼上浮影响较大。
2、制定控制措施

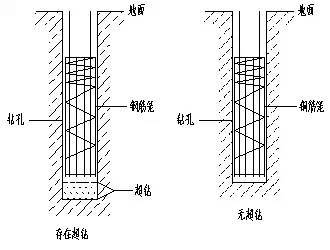

1)钻孔超钻致钢筋笼悬空:发生超钻形成如下图
存在超钻时,导管在灌孔时会伸入至钢筋笼底部,混凝土从导管底端向上返,由于其密度较高,容重较大,很容易托起钢筋笼。经分析,只要超钻在允许范围内,该情况就可以完全避免,因此对作业人员的技术交底上明确规定超钻范围最大为20cm。
2)导管埋深过大
导管埋深过大时,钢筋笼底部不断受到灌注混凝土的冲击,给上部的混凝土产生向上的顶推力,而上部的混凝土由于浇筑时间早,与钢筋产生握裹力,从而带动钢筋笼一起上浮。因此合理的埋管深度至关重要,混凝土面接近和初入钢筋骨架时,导管口处于钢筋笼底口0.2m~0.5m处;技术人员对导管长度及混凝土面要测量准确,正确指导作业人员拆除导管。配导管时顶管应适当配制0.5m、1m管节,以备灌注混凝土时钢筋笼有小量上浮拆除导管减少导管埋深。
3)防浮补救措施欠缺
在钢筋笼加强筋上焊接钢管,钢管末端焊接在护筒上;钢筋笼主筋顶端焊接钢筋伸出泥浆作为浮标;
4)混凝土灌注
混凝土灌注时上反力对钢筋笼的携带力(F)可按照下式计算:
F=Crcsv2/2g
其中:g—重力加速度(m/s2);rc—混凝土容重(N/m3);s—钢筋笼正面积(m2);v—混凝土上返速度(m/s);C—阻力系数(与笼构造,钢筋表面性质有关)。
由上式可以得到以下结论:
(1)对于固定配合比的混凝土,其容重rc变化不大,所以对携带力影响不大;
(2)对于固定的钢筋笼,其钢筋笼正面积s均相同,所以对携带力影响不大;
(3)对于固定的混凝土和钢筋笼而言,其阻力系数C也是固定的,对携带力影响不大,但混凝土接近初凝后阻力系数明显增大,对钢筋笼携带力产生较大影响。
综上所述,可以确定混凝土上返速度和混凝土接近初凝时对钢筋笼携带力影响最大,所以灌注混凝土时要严格控制灌注速度和时间,具体方法如下:
(1)通过减小漏斗活门的开启度来降低灌注速度;
(2)通过降低漏斗装料量来减小灌注速度;
(3)灌注混凝土应连续,严防混凝土接近初凝。

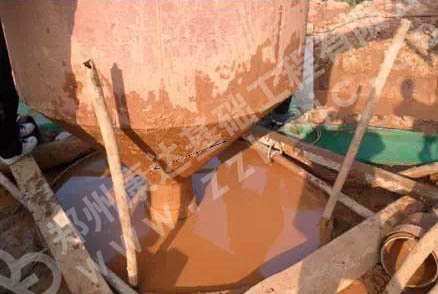

另外,调整便道路线,整修拌合站至施工现场的所有便道,减少混凝土罐车运输时间;组织混凝土罐车司机及混凝土拌合站相关作业人员开会,要求钻孔桩混凝土灌注时应及时连续。技术人员在灌注钻孔桩混凝土时应计算好混凝土用量,以便一次性从拌合站发出混凝土,保证灌注混凝土连续性。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
钻孔灌注桩,钢筋笼上浮,灌注桩
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
