郑州康达基础坑中坑支护设计分享
发布时间:
2018-09-08
来源:
49图库官方平台
作者:
康达基础
一、坑中坑支护设计考虑因素
1.水压力
大基坑开挖过程中,坑内地下水位一般保持在普遍基底以下0.5~1.0m。
坑中坑支护结构内力及各项稳定性计算时,需考虑坑中坑外侧水压力的作用,坑外水位高度按实际观测水位取值。

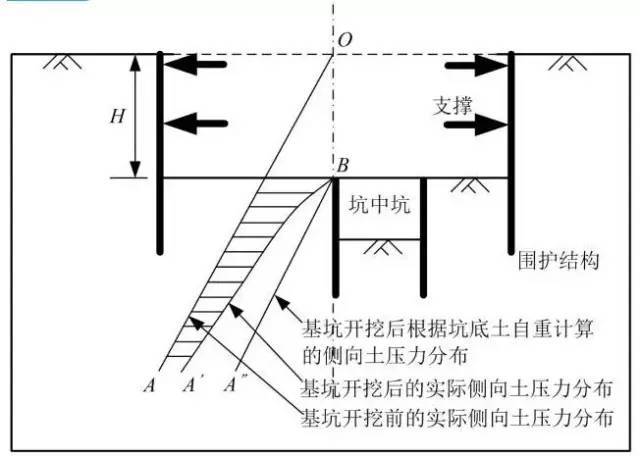

2.土压力
3.施工超载
基础底板、垫层的自重
施工期间产生的施工超载

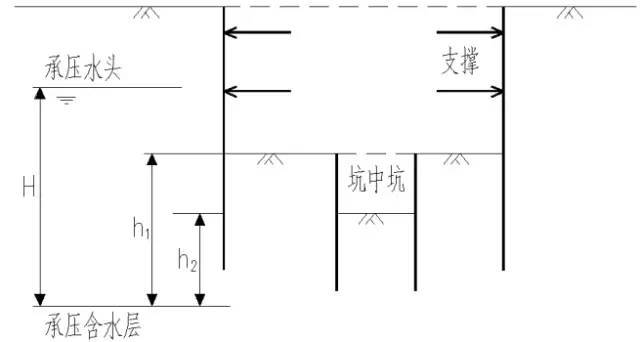

4.承压水
基坑底部存在承压水时,相对普遍基坑底,坑中坑基底土体抗承压水突涌能力更小
5.工程桩
坑中坑开挖过程中,过大的坑壁位移会使工程桩产生偏位
尤其当工程桩为PHC管桩时,会产生桩身开裂
6.基坑周边围护体
贴边坑中坑对基坑周边围护体的变形和抗隆起稳定性都较为不利;
坑中坑支护设计时应对周边围护体的刚度和插深进行加大或进行坑内土体加固等措施。
二、坑中坑支护方法
1.放坡
相对开挖深度小于1.5m
放坡坡度一般不大于1:1.5

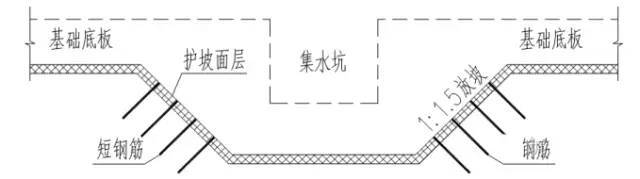

坡体表面浇筑混凝土护坡面层
土层较差时可加打短钢筋
2.重力式挡墙
适用于相对开挖深度在1.5m~4.0m的坑中坑
优点:1.在基坑开挖期间可完成养护;2.自立式的支护体系,在开挖期间不用架设内支撑;3.自身具有良好的止水性能。重力式挡墙按施工工艺不同可分为搅拌桩重力式挡墙和高压旋喷桩重力式挡墙。
水泥土搅拌桩重力式挡墙
施工工艺成熟、施工方便、造价相对较低
双轴:最大施工深度在18m左右
三轴:施工深度远远大于双轴水泥土搅拌桩;在普遍基底以上土体内需要低掺量回掺水泥。
高压旋喷桩重力式挡墙
成桩深度深,无需在基底以上低掺量回掺;

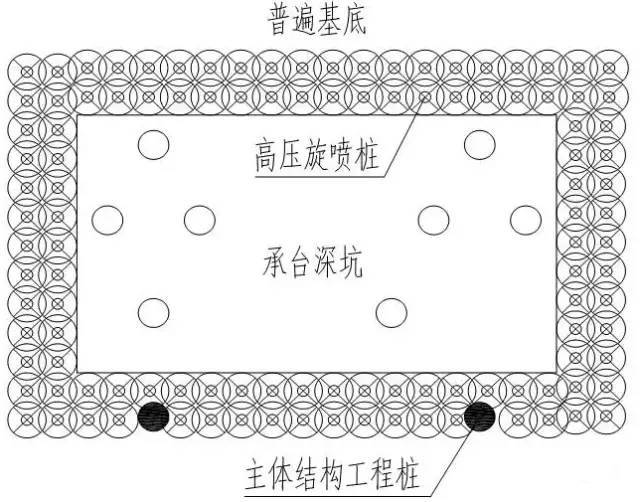

可下坑施工,减小空钻费用,保证垂直度;
桩位布置灵活,可在密集的工程桩间施工
3.复合土钉墙
主要适用于粉性土、砂性土、软塑~硬塑粘性土等土层; Ø适用于相对开挖深度在3.0m~4.0m左右的坑中坑。
优点:自立式的挡土止水结构,可实现敞开式开挖、方便出土、造价经济;
缺点:施工组织较为复杂; 邻近基坑周边的坑中坑采用复合土钉墙支护时,会对被动区土体产生拉应力,对外侧围护体不利。
4.钻孔灌注排桩
坑中坑的开挖深度超过4m时通常采用钻孔灌注桩结合坑内支撑的支护形式。
可在主体工程桩施工时同步进行,在基坑开挖过程中即可实现混凝土的养护。
钻孔灌注排桩的设计
当工程桩为钻孔灌注桩时,围护桩可结合工程桩进行布置。
工程桩用作围护桩后,其受力形态发生改变,由纯拉或纯压构件变成了施工阶段的受弯构件,应对工程桩内力、变形和配筋计算。

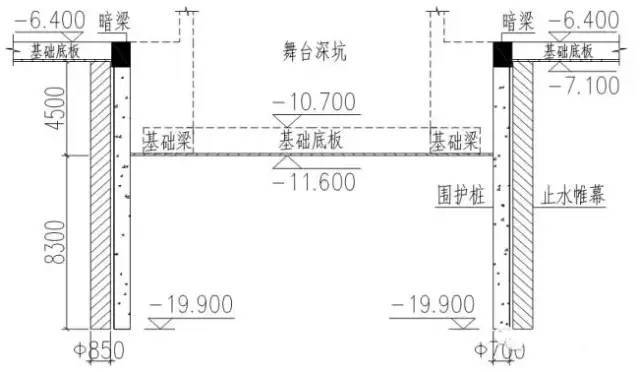

坑内支撑的设计
基础底板内设置暗梁作为钻孔灌注排桩的压顶圈梁,利用基础底板作为围护结构的水平支撑体系,无需设置水平支撑体系,可有效加快出土速度。
当排桩顶设置独立的压顶圈梁时,圈梁的设置应避开基础底板,避免影响基础底板施工。
坑中坑内支撑一般采用钢管支撑或型钢支撑。
深坑主体结构浇筑时,型钢支撑可浇筑在基础底板内,减少了型钢支撑的拆除时间,也省却了因拆撑需要而设置的换撑工况,实现深坑的整体浇筑。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
基坑支护,基坑支护设计
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
