锤击沉桩的施工方法
发布时间:
2018-07-10
来源:
49图库官方平台
作者:
康达基础
锤击沉桩的施工方法是利用桩锤落到桩顶上的冲击力来克服土对桩的阻力,使桩沉到预定的深度或达到持力层的一种打桩施工方法。锤击沉桩是混凝土预制桩常用的沉桩方法,它施工速度快,机械化程度高,适用范围广,但施工时有冲撞噪声和对地表层有振动,在城区和夜间施工有所限制。

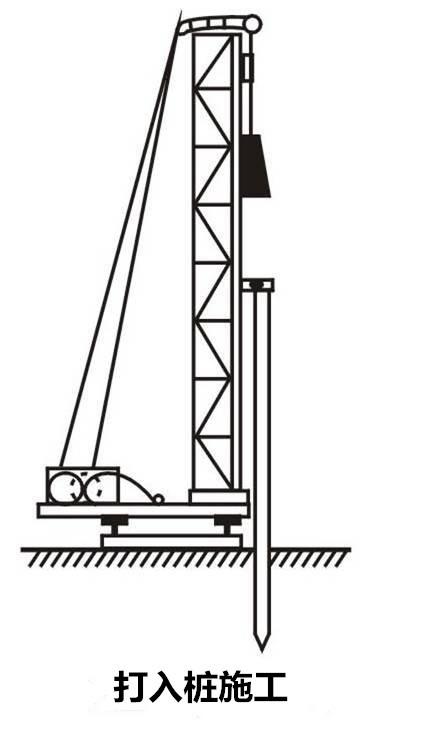

打桩机械
打桩机具主要包括桩锤、桩架和动力装置三个部分。
桩锤是对桩施加冲击力,将桩打入土中的机具;施工中常见的桩锤有落锤、蒸汽锤(单动汽锤、双动汽锤)、柴油汽锤和液压锤(振动锤)。
桩架是支持桩身和桩锤,在打桩过程中引导桩的方向及维持桩的稳定,并保证桩锤沿着所要求方向冲击的设备。 一般由底盘、导向杆、起吊设备、撑杆等组成。 根据桩的长度、桩锤的高度及施工条件等选择桩架和确定桩架高度。桩架高度=桩长+桩锤高度+滑轮组高。桩架用钢材制作,按移动方式有轮胎式、履带式、轨道式等。
动力装置包括驱动桩锤及卷扬机用的动力设备。根据所选桩锤而定的。当采用空气锤时,应配备空气压缩机;当选用 蒸汽锤时,则要配备蒸汽锅炉和绞盘。
打桩施工
A. 准备工作
(1)场地准备:清除地上、地下障碍物,平整、压实场地,设置排水沟;
(2)放轴线、定桩位、设置水准点 (≮2个);
(3)确定打桩顺序:挤土直接影响打桩进度、施工质量以及周围环境。
(4)接通现场的水、电管线,准备好施工机具;做好对桩的质量检验。
(5)进行打桩试验:≮2根,检验工艺、设备是否符合要求。
B.打桩顺序

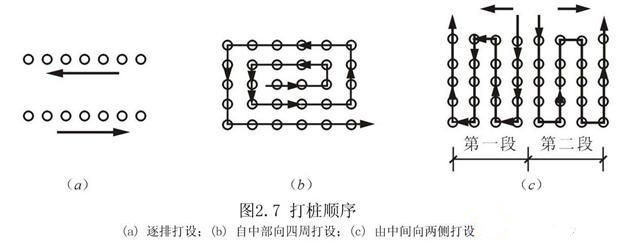

根据桩的密集程度,打桩顺序一般分为逐段打设、自中部向四周打设和由中间向两侧打设三种。
当桩的中心距不大于4倍桩的直径或边长时,应由中间向两侧对称施打,或由中间向四周施打。
当桩的中心距大于4倍桩的边长或直径时,可采用上述两种打法,或逐排单向打设。
根据基础的设计标高和桩的规格,宜按先深后浅、先大后小、先长后短的顺序进行打桩。
C.打桩工艺顺序:
设置标尺→桩架就位→吊桩就位→扣桩帽、落锤、脱吊钩→低锤轻打→正式打(接桩,截桩,静、动载试验,承台施工)。
要点:采用重锤低击,开始要轻打;连续施打,减少回弹固结;注意贯入度变化,做好打桩记录(编号、每米锤击数、桩顶标高、最后贯入度…);如遇异常情况(贯入度剧变;桩身突然倾斜、位移、回弹;桩身严重裂缝或桩顶破碎),暂停施打,与有关单位研究处理。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
锤击沉桩,锤击沉桩施工
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
