降水工程之深井降水
发布时间:
2018-06-14
来源:
49图库官方平台
作者:
康达基础
深井降水一般来说布置范围需要依靠计算来定,常见的范围一般在15到30米之间
计算深井间距和管径以及深度,需要从下面几个方面来深入计算:
1、基坑假想半径
2、基坑总涌水量
3、深井过滤器单位进水量
然后计算出开挖面积内所需深井个数、间距,确定好管径和开挖深度
编制降水专项施工方案后,降水单位开始进场施工
井点管施工工艺程序是:井点测量定位——挖井口——安护筒钻机就位一钻孔——回填井底砂垫层——吊放井管——回填井管与孔壁间的砾石过滤层——洗井——井管内下设水泵、安装抽水控制电路——试抽水降水井正常工作——降水完毕拔井管——封井
1、根据计算的井位及现场实际情况,使用全站仪进行坐标定位,准确定出各井位位置,并做好标记。
2、采用冲击钻成孔。用泥浆护壁,孔口设臵护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。

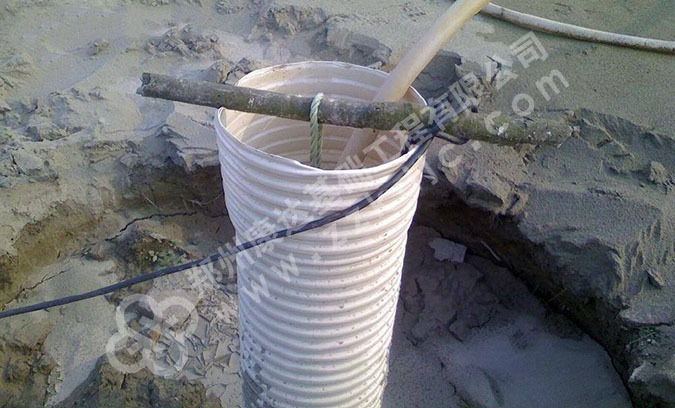

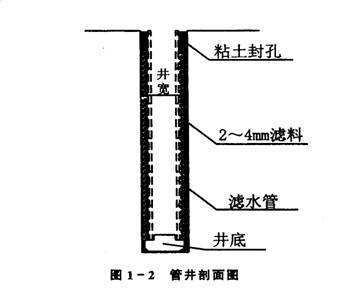

3、成孔后立即清孔,并安装井管。井管下入后,井管的滤管部分应放臵在含水层的适当范围内,并在井管与孔壁间填充砾石滤料。
4、安装水泵前,用压缩空气洗井法清洗滤井,冲除尘渣,直到井管内排出的水由浑变清,达到正常出水量为止。
5、水泵安装后,对水泵本身和控制系统作一次全面细致的检查,合格后进行试抽水,满足要求后转入正常工作。
6、观测井中地下水位变化,作好详细记录。
然后就是每天抽水,每天记录抽水量、含泥量、抽水深度,当深度到达设计标高,也就是低于基坑最低开挖面500的时候,可以稳定控制哪些抽水,哪些暂停,时时控制水位。应指派专人负责。
一定主要抽出的水如果浑浊不清,要暂时停止降水,以免引起坍塌
如此工地上开挖起来就会方便很多,而且开挖工期大大缩短,基坑内开挖土方平整有序,总体算来,工期、质量、措施费综合成本是要低于不降水或者简单抽水的。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
降水工程,深井降水
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
