康达基础谈人工挖孔桩质量与安全预防措施
发布时间:
2018-03-24
来源:
49图库官方平台
作者:
康达基础
挖孔质量要求保证

开挖前,从桩中心位置向桩四周引出4个桩心控制点,施工过程用桩心点来校正模板位置,有专人严格校核中心位置及护壁厚度。桩孔开挖后,当天一次灌注完毕护壁砼,护壁砼拌和料中掺入早强剂;护壁拆模后,若发现护壁有蜂窝、漏水现象要及时加以堵塞或导流,防止孔外水通过护壁流入孔内。
施工安全措施
从事挖孔作业的工人必需经健康检查和井下、用电、吊装及简单机械操做等安全作业培训且考核合格后,方可进入现场; 要认真研究钻探资料,分析地质情况,对可能出现流砂、管涌、涌水以及有害气体等情况制定针对性的安全措施;施工时,施工人员必须带戴安全帽,穿绝缘胶鞋,孔内有人时,孔上必须有人监督防护;孔周围要设置安全防护栏;每孔必须设置安全绳及应急软爬梯;孔下照明要用安全电压;使用 潜水泵必须有防漏电装置;设置鼓风机,以便向孔内强制输送清洁空气,排除有害气体等;爆破施工前,做好安全爆破的准备工作,划定安全距离,设置警戒哨,闪电雷鸣时禁止装药、接线,施工操作时严格按安全操作规程办事,爆破后向孔内强制输送清洁空气,排除有害气体,待有害气体排完后方可下井。
施工预防措施
涌泥流沙处理

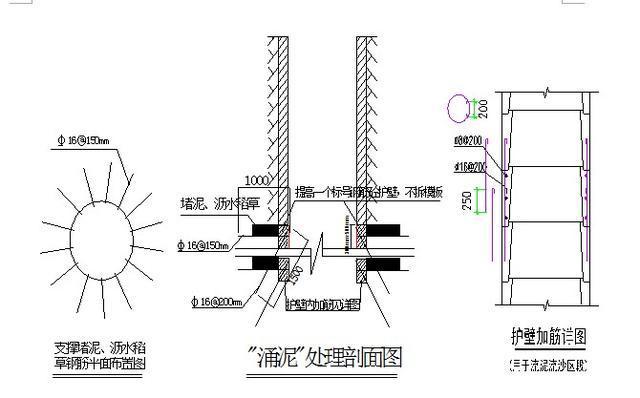

发现流泥现象后立即采用钢筋打入侧壁塞入稻草挡住流泥流入孔内,如果稻草加钢筋不能堵住流泥,应采用插下0.1m×1m小模板间距20cm阻隔流泥流出,然后下300mm-500mm高护壁模板,在护壁模板后向下斜打入1500mm长ф16钢筋作为护壁浇筑后该节护壁的支撑,然后迅速浇筑提高一个标号(即C25护壁砼)的早强护壁砼,不拆模板做下一节护壁。循环以上施工方法直至穿过流泥层。
桩井护壁
桩护壁采用C15砼护壁,坍落度控制在80~100mm,每挖一节护壁钢模,护壁钢筋的主筋为φ8,间距@200,两端设6.25d弯钩,600长,以防止护壁因自重而断裂。 护壁模板采用定型钢模板组合而成,模板之间用螺栓连接,护壁浇好后,拆模时间一般大于2天,必要用提高砼强度等级,缩短拆模时间(但拆模时间不得小于1天)。
注:桩下扩大头部分,为确保安全,建议采用护壁,当设护壁时,每节护壁高度不小于1000mm。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
人工挖孔桩,人工挖孔桩质量
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
