管井井点降水施工方案分享

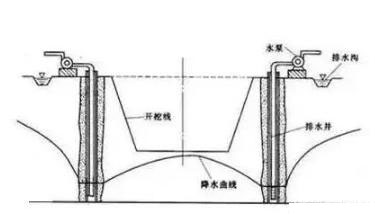

管井井点适用于渗透系数大的砂砾层,地下水丰富的地层,以及轻型井点不易解决的场合。每口管井出水流量可达到50-100m3/h,土的渗透系数在20-200m/d范围内,降低地下水位深度约3-5m。这种方法一般用于潜水层降水。
降水施工方案
1.定井位:
根据降水设计方案提供的井位图、地下管线分布图及甲方提供的坐标控制点,施放降水井井位。正常情况下井位偏差≤50mm,若遇特殊情况(比如地下障碍、地面或空中障碍)需调整井位时,应及时通知技术人员在现场调整。为保证安全,定井位后应挖探坑以查明井位处有无地下管线、地下障碍物,挖探坑的平面尺寸应和钻孔钢护筒相近(稍大一点),深度必须以挖(或钎探)到地层原状土为准。

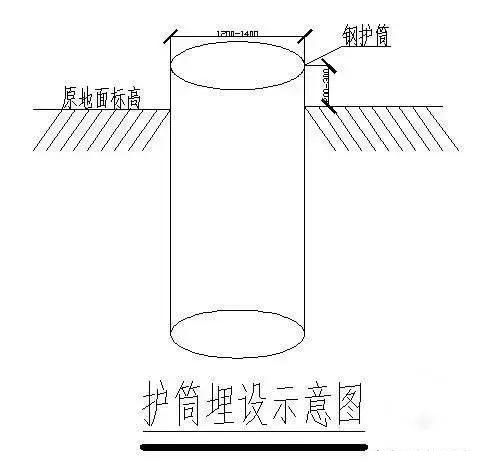

2.埋设护筒:
为避免钻进过程中循环水流将孔口回填土冲塌,钻孔前必须埋设钢护筒。护筒外径1.0m,深度视地层情况而定。在护筒上口设进水口,并用粘土将护筒外侧填实。护筒必须安放平整,护筒中心即为降水井中心点。
3.钻机就位、调整:
钻机就位时需调整钻机的平整度和钻塔的垂直度,对位后用机台木垫实,以保证钻机安放平稳。钻机对位偏差应小于20mm,钻孔垂直度偏差1%。
4.钻孔:
在钻孔过程中,一般情况下不需要调制泥浆,采用清水水压平衡法进行冲击钻进成孔,用抽筒抽取岩芯钻进,施工时应保证孔内水面高度与孔口平,防止塌孔事故发生。若钻进过程中通过易塌孔的流砂层或泥浆漏失严重的地层时,可采用少投粘土 增大孔内泥浆浓度,防止塌孔。
当遇有隔水粘土层时,为了防止冲击成孔时在孔壁形成泥皮,影响水井出水量,在成孔后要进行二次扩孔,扩孔直径比设计直径大50-100mm。
5.换浆:
钻孔至设计深度以下0.5m左右,将钻具提出孔外,然后用清水继续正循环操作替换泥浆,直到泥浆粘度小于20秒为止,泥浆置换时送水管要下入距离孔底0.5米左右,以保证将浓泥浆返出孔内,确保洗井质量和降水井的出水量。
6.下管:
下管前应检查井管是否已按设计要求包缠尼龙纱网;无砂水泥管接口处要用塑料布包严,钢筋滤水管上下段焊接时,钢管或袖头连接处要打坡口,以保证井管的垂直度并焊接严实。
7.填滤料:
填料必须采用动水填砾法从井四周均匀缓慢填入,避免造成孔内架桥现象,洗井后若发现滤料下沉应及时补充滤料,填料高度必须严格按设计要求执行。
8.洗井:
采用压风机洗井,若井内沉没比不够时应注入清水,洗井必须洗到水清砂净为止。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
管井井点,降水施工方案
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
