基桩超声波检测仪,常见的3个问题
发布时间:
2019-11-04
来源:
郑州基础公司
作者:
基础工程
基桩超声波检测仪以其检测速度快,安全高效的特点在近几年被广泛应用。虽然检测效率很高,但仍存在出一些问题,这些问题有时候会直接影响检测人员的判断,从而导致很多损失。

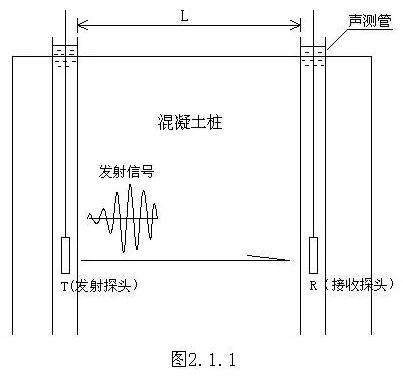

1 采集不到首波波形
造成这种问题的原因大致有两种:一、接收换能器和发射换能器不在同一平面位置,且相差1M以上,可以通过线圈上线绳的刻度将接收和发射换能器调至桩底同一平面位置,再进行首波采集。二、桩底混凝土质量很差,如离析,沉渣等,导致声波在传播过程中衰减过快,从而无法采集波形。
2 基桩超声波检测仪显示换能器未到桩顶位置而换能器已到桩顶
如果出现这种问题就要进行复测,复测之前首先通过线绳刻度确认所有换能器均已到达桩底位置,同时估算桩长是否足够,如果不够,那么这种问题就是由于桩长不够设计要求所导致的,如果桩长足够,则是定位滑轮读数误差所导致,需要将仪器送至计量院或工厂进行维修。

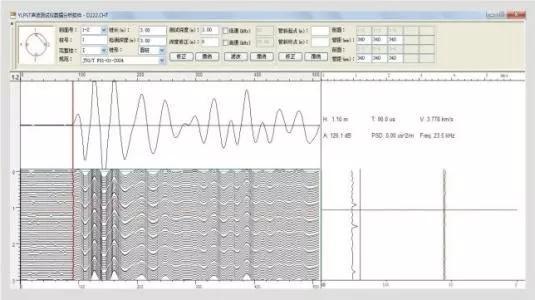

3 波形正常,而PSD曲线却有大幅畸变
这种问题在工程实例中屡见不鲜,很多检测人员因此对基桩完整性的质量造成误判,在超声波透射法检测报告的撰写过程中,我们对于基桩完整性的判断依据要以波形为主,同时综合波速,波幅,PSD曲线进行判断,只单独以PSD作为唯一标准是错误的,出现这种问题主要有两点原因:一、配合检测人员收放换能器的速度过快,导致仪器的读取误差。二、检测人员的‘增益’参数值设置过大,导致PSD曲线发生畸变。在检测过程中匀速收起换能器,同时观察屏幕调节好增益值,就可以避免此类问题的发生。
通过相关问题剖析,可以掌握使用基桩超声波检测仪过程中易遇到的问题及解决方法,为更好、更快做出准确的判断,及工程的顺利进行提供了重要的参考依据。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
基桩超声波检测仪
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
