预制桩沉桩偏斜如何治理?
发布时间:
2019-11-06
来源:
郑州桩基施工公司
作者:
桩基施工
预制桩沉桩偏斜如何治理?
1.现象

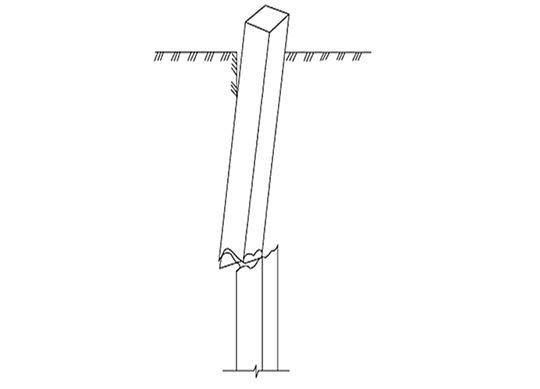

桩倾斜错位,桩在沉入过程中,桩身突然倾斜错位,当桩尖处土质条件没有特殊变化,而贯入度逐渐增加或突然增大,同时当桩锤跳起后,桩身随之出现回弹现象,施打被迫停止。
2.原因分析
(1)桩身在施工中出现较大弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂。
(2)桩在反复长时间打击中,桩身受到拉、压应力,当拉应力值大于混凝土抗拉强度时,桩身某处即产生横向裂缝,表面混凝土剥落,如拉应力过大,混凝土发生破碎,桩即断裂。
(3)制作桩的水泥强度等级不符合要求,砂、石中含泥量大或石子中有大量碎屑,使桩身局部强度不够,施工时在该处断裂。桩在堆放、起吊、运输过程中,也能产生裂纹或断裂。
(4)桩身混凝土强度等级未达到设计强度即进行运输与施打。
(5)在桩沉入过程中,某部位桩尖土软硬不均匀,造成突然倾斜。
3.预防措施
(1)施工前,应将地下障碍物,如旧墙基、条石、大块混凝土清理干净,尤其是桩位下的障碍物,必要时可对每个桩位用钎探了解。对桩身质量要进行检查,发生桩身弯曲超过规定,或桩尖不在桩纵轴线上时,不宜使用。一节桩的细长比不宜过大,一般不超过30。
(2)在初沉桩过程中,如发现桩不垂直应及时纠正,如有可能,应把桩拔出,清理完障碍物并回填素土后重新沉桩。桩打入一定深度发生严重倾斜时,不宜采用移动桩架来校正。接桩时要保证上下两节桩在同一轴线上,接头处必须严格按照设计及操作要求执行。
(3)采用“植桩法”施工时,钻孔的垂直偏差要严格控制在1%以内。植桩时,桩应顺孔植入,出现偏斜也不宜用移动桩架来校正,以免造成桩身弯曲。
(4)桩在堆放、起吊、运输过程中,应严格按照有关规定或操作规程执行,发现桩开裂超过有关规定时,不得使用。普通预制桩经蒸压达到要求强度后,宜在自然条件下再养护一个半月,以提高桩的后期强度。施打前桩的强度必须达到设计强度100%(指多为穿过硬夹层的端承桩)的老桩方可施打。而对纯摩擦桩,强度达到70%便可施打。
(5)遇有地质比较复杂的工程(如有老的洞穴、古河道等),应适当加密地质探孔,详细描述,以便采取相应措施。
4.治理方法

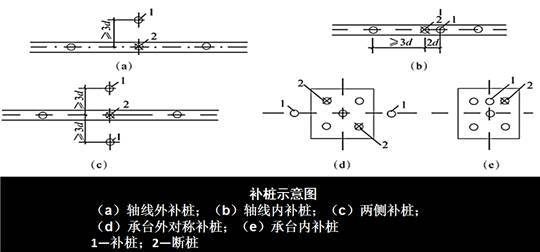

当施工中出现断裂桩时,应及时会同设计人员研究处理办法。根据工程地质条件、上部荷载及桩所处的结构部位,可以采取补桩的方法。条基补1根桩时,可在轴线内、外补[下图(a)、(b)];补2根桩时,可在断桩的两侧补[下图(c)]。柱基群桩时,补桩可在承台外对称补[下图(d)]或承台内补桩[下图(e)]。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
预制桩,预制桩沉桩偏斜
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
