灌注桩工程施工质量的控制要点
发布时间:
2019-11-07
来源:
郑州桩基施工公司
作者:
桩基施工
1、复查桩孔定位及标高。基桩轴线的控制点和水准基点应设在不受施工影响的地方, 复核后妥善保护,施工中经常复测。
2、复查钻杆的垂直度,控制垂直偏差 1%以内,钻头对孔位应正确,钻头中心与护筒中心偏差宜控制在15 ㎜以内。
3、监督承包单位做好清泥换浆工作,以减少孔底沉淀物。
4、对泥浆试验和调制进行质量控制。钻孔过程中检查所用泥浆能否及时调整适应穿过各种地层的需要。一般要求泥浆粘度 17~20s,含砂率<2%,密度 1.03~1.1 kg/m3,胶体率 >98%。

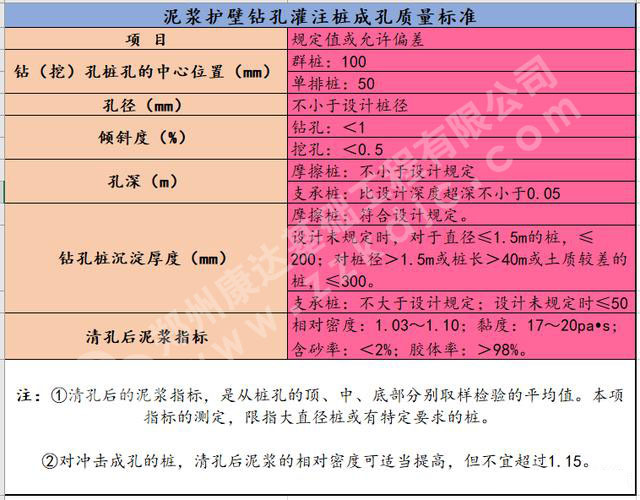

5、进行终孔验收,终孔的确定主要参照三个因素,即设计深度、钻速及浮渣取样,原则上应由地勘单位派出有经验的技术人员进行鉴定,监理工程师应检查孔深、孔径、沉渣厚 度按照下表验收。
6、浇灌砼前,应检查孔内泥浆比重应小于 1.1,含砂率<2%,粘度<20s。
7、监督承包单位在 1.5~3h 内(最多不超过 4h)完成砼浇筑的准备工作,上报砼浇筑申请,监理工程师审批。
8、成孔后不能立即灌注砼的桩孔,应检查是否满水,以防塌孔。灌注前应进行第二次 清孔,清孔后再检查沉渣厚度,符合规范要求后允许浇灌砼。
9、检查钢筋笼的制作质量,对钢筋笼进行隐蔽验收。检查保障保护层的措施,注意起 吊钢筋笼的情况,防止严重变形。主要检查钢筋笼的制作质量、下笼、焊接质量、搭接长度。分段制作的钢筋笼的长度以钢筋的定长为宜,但不宜短于6m,连接时50%的钢筋接头应予错开焊接,且两钢筋轴心在一直线上。为避免灌注导管挂笼及钢筋笼上浮,笼底钢筋略成喇叭状。对非全长配筋的桩,钢筋笼顶标高低于地面时用吊筋将钢筋笼焊接牢固,防止下落。钢筋笼的保护层最好是设置成混凝土滚轮,厚度为混凝土的保护层厚度,每隔2m均匀布置4个,穿在箍筋上,这样既保证保护层厚度,又能减少对孔壁的扰动。在夜间施工时要特别注意焊缝的饱满程度。

10、砼导管应拆装灵活,浇筑过程中应保持导管始终在孔洞中心,并随时测量浇筑深度,确定埋置深度(一般控制在 2~6m),防止导管提拔过快、过多,造成断桩。
11、下导管后,浇灌砼前,要求再次清孔,并计算浇灌砼量,要保证浇倒首灌砼后导管 埋入砼面下1m 以上。
12、控制最后一次灌注量,桩顶不得低于设计标高 500mm,应考虑凿除的泛浆高度必须保证暴露的桩顶砼达到强度设计值。
13、核算砼浇筑量(浇灌量必须大于按孔径计算的体积,充盈系数一般土质为1.18)。
14、钻孔灌注桩施工受人为因素影响很大,要随随时检查现场人员特别是质检人员的在岗情况及有无作钻进记录,监理人员要及时做好工序的检测验收工作。
15、督促施工单位按要求留置砼试块。每浇注50M3 必须有1组试件,小于的 50M3 桩, 每根桩必须有一组试件。并根据需要留置同条件养护试件。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
灌注桩工程施工,灌注桩工程
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
