旋喷桩截水帷幕施工要点有哪些?
发布时间:
2019-05-13
来源:
郑州基坑降水
作者:
基坑降水
旋喷桩截水帷幕施工要点有哪些?

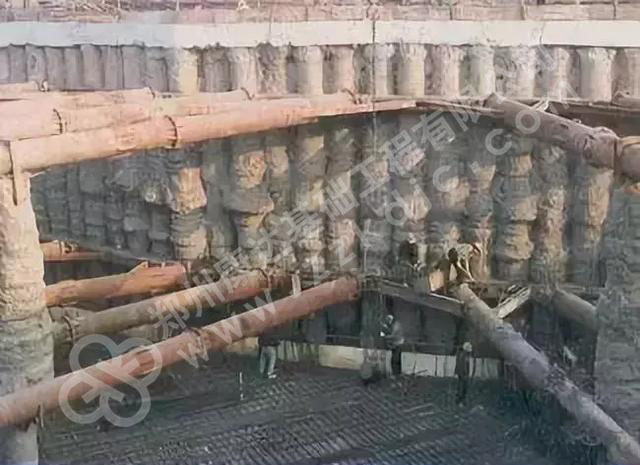

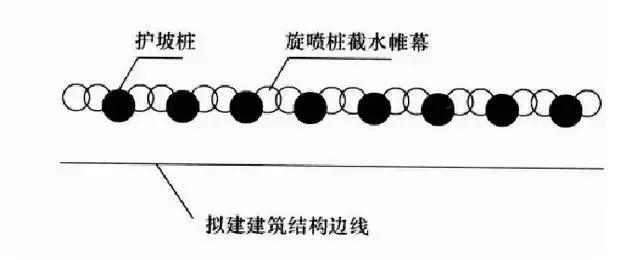

截水帷幕
截水帷幕是用以阻隔或减少地下水通过基坑侧壁与坑底流入基坑和控制基坑外地下水位下降的幕墙状竖向截水体。
旋喷桩
喷射注浆法又称旋喷法注浆,简称旋喷桩。实践证明此法对处理淤泥、淤泥质土、粘性土、粉土、沙土、人工填土和碎石土等有良好的效果。
旋喷桩是利用钻机将旋喷注浆管及喷头钻置于桩底设计高程,将预先配制好的浆液通过高压发生装置使液流获得巨大能量后,从注浆管边的喷嘴中高速喷射出来,形成一股能量高度集中的液流,直接破坏土体,喷射过程中,钻杆边旋转边提升,使浆液与土体充分搅拌混合,在土中形成一定直径的柱状固结体,从而使地基得到加固。施工中一般分为两个工作流程,即先钻后喷,再下钻喷射,然后提升搅拌,保证每米桩浆土比例和质量。
施工要求
施工前先进行成桩实验性施工,以确定合适的水泥浆浓度、喷浆量、喷浆压力、喷浆提升速度等施工工艺参数,为正式施工提供依据,试桩数量不得少于5根。
工作步骤

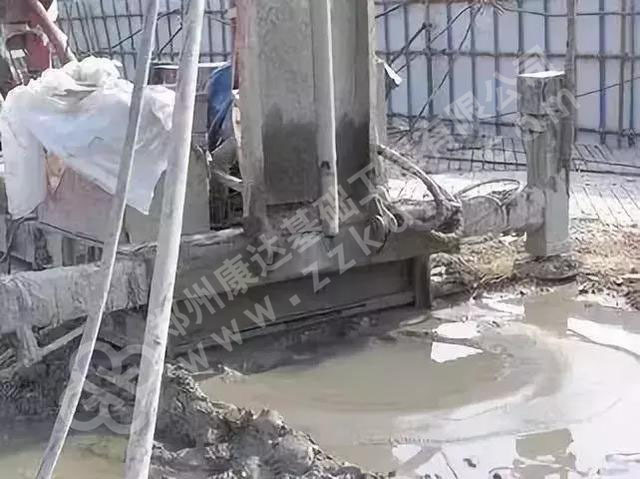

1.高压旋喷由于高压空气和高压水切割、置换,将会产生大量的水泥土浆,应就地设置泥浆沉淀地。
2.布置好高压泵,泥浆泵搅拌机,制浆材料堆场和水、电、输浆管路等,并进行机具设备的检修和调试。
3.布孔放样
根据设计图纸和说明书进行孔位放样,采用跳孔喷浆的方法。
4.钻孔浆钻机就位
钻头准确定位居中,钻孔位置与设计位置偏差小于10cm。钻架矫正摆平,钻杆垂直,倾斜度小于等于1.5%,开始钻孔,钻孔过程中要经常注意钻杆偏斜情况,及时矫正。钻孔孔口采用套管保护。
5.制备浆液
利用搅拌机,将水与42.5普通硅酸盐水泥按1:1的水灰比充分搅拌均匀,制备水泥浆液,随时拌制随时喷注。
6.插管喷浆
旋喷机具就位,校正机架水平度和喷主管的垂直度,灌注管插入高喷孔前采用中等压力试喷,以检查喷射和灌浆系统是否畅通,然后用卷扬机将灌注管插入钻孔设计深度,开始喷射灌浆作业,按成桩实验确定提升速度,和旋转速度,边提升喷灌管边旋转,待喷管达到设计长度范围内停止喷浆,将灌注管提出孔口,在钻孔内进行静压灌浆,防止固结体形成凹形。
7.移动机架和冲洗管路
灌注完毕,移动机架,冲洗管路器具,开始下一个孔的施工。
工艺要点
1、钻孔口径应大于喷射管外径20~50mm,以保证喷射时正常返浆、冒浆。
2、造孔每钻进5m用水平尺测量机身水平和立轴垂直1次,以保证钻孔垂直。
3、钻孔终孔深度应大于开喷深度0.5~1.0m,以满足少量岩粉沉淀和喷嘴前端距离。
4、水泥浆的搅拌时间,使用高速搅拌机不少于60s;使用普通搅拌机不少于180s。
5、纯水泥浆的搅拌存放时间,自制备至用完的时间应少于2.5h。
6、挡土墙位置待高压旋喷桩施工完毕28天并检测合格后,开挖基坑,敲掉上部桩头,施工挡土墙。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
旋喷桩,截水帷幕施工
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
