地下连续墙导墙施工方法
发布时间:
2020-02-08
来源:
郑州基坑支护
作者:
基坑支护
导墙施工
1 导墙的结构形式
导墙可以由以下几种材料做成:
(1)木材。厚5cm的木板和10cm×10cm方木,深度1.7~2.0m。
(2)砖。75号砂浆砌100号砖,常与混凝土做成混合结构。
(3)钢筋混凝土和混凝土,深度1.0~1.5m。
(4)钢板。
(5)型钢。
(6)预制钢筋-混凝土结构。
(7)水泥土。

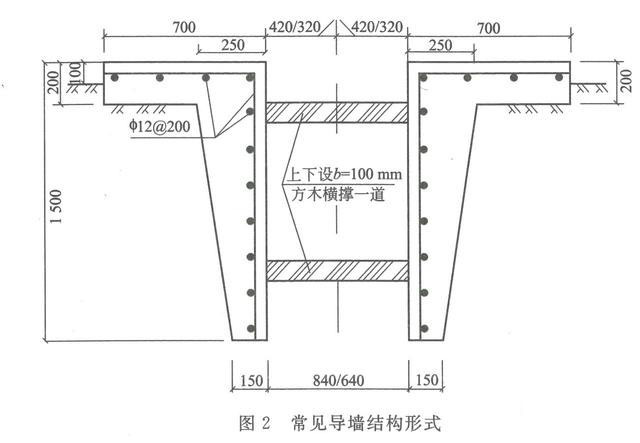

导墙的位置、尺寸准确与否直接决定地下连续墙的平面位置和墙体尺寸能否满足设计要求。导墙间距应为设计墙厚加余量(4~6cm),允许偏差±5mm,轴线偏差±10mm,一般墙面倾斜度应大于1/500。到强的顶部应平整,以便架设钻机机架轨道,并作为钢筋笼、混凝土导管、结构管等得支撑面。导墙后的填土必须分层回填密实,以免被泥浆掏刷后发生孔壁坍塌。常见的导墙结构形式见图2。
2 导墙施工方法
(1)导墙是保证连续墙精度的首要条件,因此,在施工放线前做好技术交底,严格复合,保证定位放线准确。
(2)导墙施作时放宽40~60mm(沿中轴线向两侧,每边放宽20~30mm),是为了保证抓斗钻头及钢筋网片、锁扣管进出较为顺利。
(3)为保证连续墙既满足设计精度又不侵入车站建筑界限,同时保证内衬墙结构厚度,在放线时将连续墙中轴线向外多放120~130mm(一般连续墙内侧轮廓放宽100mm)。
(4)导墙垂直度控制在±7.5mm内,导墙内墙垂直度控制在±3mm内,导墙顶面平行,全长范围内高差控制在±5mm内,导墙轴向误差控制在±10mm之内。
(5)导墙上口高出地面100mm,以防垃圾和雨水冲入导槽内污染或者稀释泥浆。
(6)导墙开挖土方时,如果外侧土体能保持垂直自立时,则以土壁代替外膜板,避免回填土,否则外侧设模板。混凝土强度达到设计要求后,墙背用粘土分层夯填密实,防止地表水渗入槽内,引起槽段塌方。
(7)导墙施工完成后,在槽底铺上40mm厚M5号水泥砂浆,在槽段末开挖前可做临时储浆或换浆沟用。
(8)拆模后每隔2m设上下两道木支撑,支撑采用80mm直径的圆木。抓槽之前不拆内撑,并及时回填土方,同时严禁重型机械在混凝土未达到设计强度之前靠近导墙行走,以防止导墙变形。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
导墙施工,地下连续墙
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
