旋挖桩施工质量如何控制?
发布时间:
2020-02-24
来源:
郑州桩基施工公司
作者:
郑州桩基施工公司

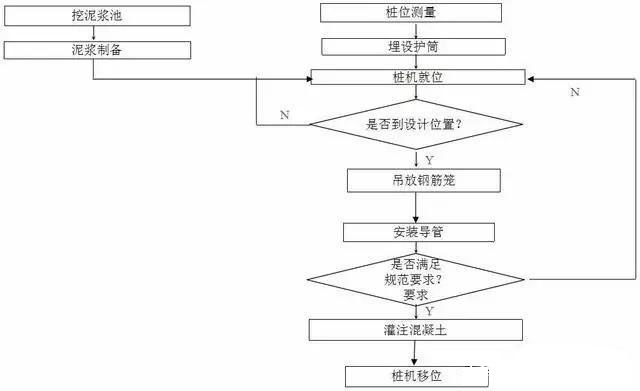

一、旋挖机施工流程
二、旋挖桩施工质量的控制要点
1、施工质量质量预控
(1)桩机性能检查。桩机组装完成后,应督促施工单位对桩机主要性能进行检查。
(2)成孔工艺评定。通过试成孔,确定钻机在场地不同土层的钻进速度,护壁泥浆比重、成孔质量情况作初步分析,为下一步施工提供参考数据。
(3)审查施工组织设计,提倡方案的先进性、可行性、安全合理、质保措施工得力。
(4)督促施工队按工程要求建立、健全、完善施工现场的质量管理体系,并检查管理体系的正常运行。
(5)对关键部位、控制目标进行策划。
2、施工过程的质量控制要点
(1)桩位测量:建立控制桩,妥善保护;对每根桩定位,可插端头有油漆标志的短钢筋;在每根桩护筒埋设前,还要再次复测,利用轴网上的两根控制桩作基点,矢量前方交汇法复核桩位,防止施工期间挠动造成桩位偏差。
(2)护筒埋设:用十字交叉检查护筒中心应与桩中心重合,护筒周边土要填实,保护护筒稳定。
(3)桩机就位调整:某些型号的旋挖钻机具有自动调整显示,但还应定期对自控系统复核。
(4)成孔:在钻孔过程中,应始终保持孔内泥浆液面位于地下水位以上2m左右。检查自控仪表显示,防止钻头偏移出现孔斜,取出的碴土应及时清运出工作面。
(5)入岩:在钻至入岩时,根据最后一挖斗取出的石渣与标准岩样比较,确定入岩界面。如岩层坚硬可换螺旋钻头,钻至不少于设计要求的深度(具体深度可现场根据岩层标高而定)。
(6)终孔检查:利用测绳、孔规(或孔径仪)检查孔深、孔径、垂直度等。
(7) 清孔:按照试成孔经验,可在钢筋笼吊起后开始清孔,有利于减少沉碴厚度。清孔后应立即测量孔深,与导管安装后的孔深比较,确定沉碴厚度。
(8)混凝土水下浇灌:砼浇灌过程是成桩的关键阶段,也是质量问题易发阶段,隐蔽性较强,事后难以补救。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
旋挖机施工,旋挖施工
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
