工程桩桩头破除施工工艺流程
发布时间:
2020-03-11
来源:
49图库官方平台
作者:
康达基础

工程桩采用机械开挖至设计标高,开挖时避免机械触及桩身,桩周边 200mm 的泥土采用人工清除;支护桩由于间距密(A1000@1200)且靠近边坡,由机械开挖至距桩 200mm处,其余部分采用人工开挖,并清理桩间的泥土。
施工工艺
1 工艺流程

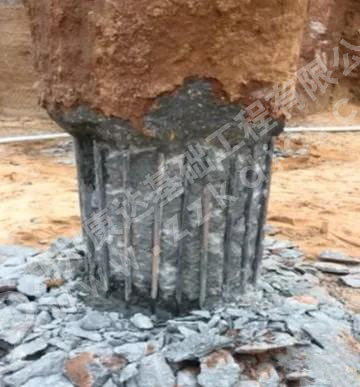

上部混凝土破除→测定标高切割护桩→打开缺口→剥出钢筋→加深缺口→加钻顶断→吊离断体→凿除残余→清洗桩头
2 技术要求
1、桩头凿除施工前,先由测量员准确放出每根桩的桩顶设计高程,做好标记。
2、施工队施工时,应根据测量班做好的标记在桩基四周加密标识,每根桩至少四处,用红油漆划出醒目红线。
3、桩头凿除作业时,为了保护有效桩体,在桩顶位置以上 10cm 进行环切及下道
工序,预留 10cm 最后人工凿除,保证桩头伸入承台的高度及顶面高程准确无误。
4、桩头断开吊出基坑后,施工队应逐一检查每根桩顶面是否平整,若有桩顶面不平整处,需再次用钢钎凿平处理。
5、桩头凿除作业前,向技术人员问清桩基内是否有声测管,如带有声测管的桩基,在凿除桩头时,注意不要损坏桩内声测管,桩内声测管呈 120 度布置,紧帖主筋内圈,若声测管伸入桩内太多或太长,断桩后起吊不上来时,用气焊割断声测管,割断后马上用棉布塞上声测管上口,防止石屑等杂物掉入管内堵住管道,影响桩基检测。
6、带有声测管的桩基桩头断开吊出基坑后,施工队应逐一检查每根桩顶面声测管是否露出桩顶面,如若没有露出,向技术人员说明后,继续下凿桩头,至到露出声测管为止。若伸出桩基的声测管在吊装或桩头凿除过程中被压倒或变形,应及时予以校正。7、当承台、冠梁高度小于钢筋锚固长度时,桩顶纵筋可升至承台、冠梁顶部后弯直钩,保证锚固长度。
施工步骤
工程桩
(1)测量人员用水准仪测定桩顶标高,确定出设计要求的桩顶位置,并在桩顶深入承台 100mm 上设置 100mm 预留带。
(2)用切割机在上、下切割标线处切出两道线,切割深度略小于桩基钢筋保护层厚度,工程桩钢筋保护层厚度为 60mm,切勿伤害桩基钢筋。
(3)人工在上切割线凿开缺口,深度为钢筋保护层厚度,凿除时不得损伤钢筋。
(4)风镐剥离上部钢筋保护层,将钢筋剥离砼,同时将钢筋向外侧微弯,便于后续施工。
(5)加钻顶断上部素砼,钻头稍向上,位置在桩顶线上 100mm。

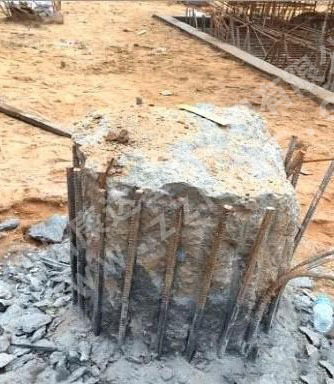

(6)桩头顶断以后,用吊车将桩头吊出,人工凿除预留带混凝土,达到设计要求的桩头标高,清除桩头浮渣,并水洗干净。
(7)人工将桩头钢筋按照图纸要求调整到相应的位置。
(8)施工过程中注意声测管的保护,凿出声测管后用木塞对其进行临时封塞,防止杂物坠入引起堵塞现象。
(9)桩头凿除后分区域进行小应变检测,检测合格后组织相关单位进行桩基验收工作。
(10)桩基检测合格后,将基坑清理干净,局部凹凸不平部位,人工修整填平。经监理工程师验收合格后进行垫层砼浇筑。根据设计标高进行放线抄平,用红油漆标记在钢筋、桩顶上,以保证垫层水平。
安全文明施工
1、作业人员进入施工现场必须佩带安全帽并系好帽带;
2、作业之前必须检查作业环境是否符合要求,机具是否完好,安全设施及安全用品是否齐全;
3、作业机具连线必须由电工操作,严禁私自接线;
4、操作空压机的人员必须穿绝缘鞋戴绝缘手套;保证一机一闸一漏保;
5、空压机应在无载状态下启动,启动后低速空运转,检查各仪表指示值是否符合要求,运转正常后,逐步进入载荷运转;
6、注意输气管的畅通,防止造成人身伤害;
7、严禁施工现场酒后作业;
8、严禁擅自移动、拆除、破坏安全防护措施、警示牌、安全标志;
9、作业过程中,应安排专人对破除的桩头状态进行巡视,严禁使用挖机硬性将桩头拉断,防止断桩出现;
10、 断桩作业时,由专人指挥挖机起吊作业。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
桩头破除,桩头破除施工
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
