桩头质量缺陷及处理办法
发布时间:
2020-03-11
来源:
49图库官方平台
作者:
康达基础
一、常见桩头缺陷

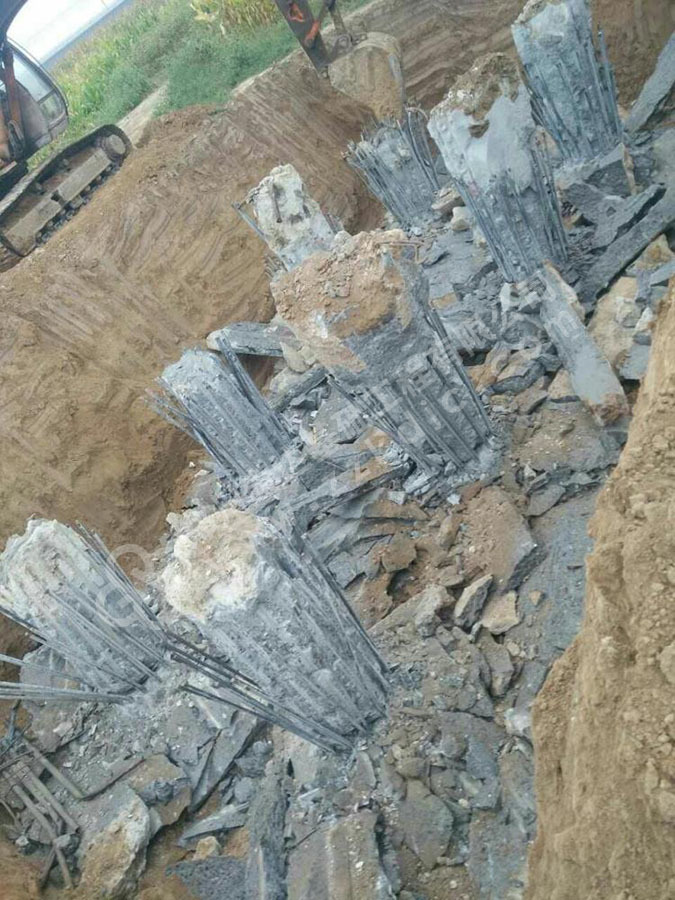

桩头缺陷是常见和重要的钢筋混凝土钻孔灌注桩质量问题。一般的,当基槽开挖、破桩头到设计桩顶标高时,如果设计标高以下桩身(可见部分)出现以下情形,即为桩头缺陷:
1、主筋锚固长度不满足设计要求;
2、夹泥、混凝土强度不够;
3、保护层不够,漏筋。
桩头缺陷必须进行处理,否则不可以与上部结构连接处理桩头缺陷要根据缺陷的性质,有针对性的采取相应的措施。
二、缺陷处理措施
1、主筋锚固长度不满足设计要求
现象:主筋断裂、主筋露出桩头过短
措施:双面搭接焊
工艺流程:清理桩头→凿桩→清渣→焊接
施工顺序:将桩头清理干净桩头缺筋部位的混凝土用錾子凿去使原主筋露出不少于5d,凿去的混凝土地面应留成平直面或略向桩中心倾斜,不得留成向桩外倾斜的坡度,用钢丝将待焊接的钢筋刷干净,用双面搭接焊将钢筋焊接,焊接长度不小于 5d。
2、保护层厚度不够、漏筋
现象:桩身主筋外漏
措施:补浇混凝土
工艺流程:人工挖槽→清理桩身→绑钢筋→浇筑混凝土
施工顺序:人工挖槽,挖槽宽度沿桩身向外扩 20cm,挖槽深度为露钢筋部位下10~15cm,将原桩体混凝土面用钢丝刷清理干净,将基土夯实,浇筑垫层。浇筑 C35 混凝土。
3、夹泥、混凝土强度不够
现象:桩顶混凝土夹泥
措施:清除夹泥部位并补浇混凝土
工艺流程:凿桩→清理桩头、钢筋→浇筑混凝土
施工顺序:将桩头夹泥部分下凿至新鲜混凝土面层,保证新鲜混凝土面层距离最低夹泥面 10~15cm,将桩头凿平,并将桩头及钢筋清理干净。再将桩底的土分层回填并夯实,人工修坡,浇筑混凝土垫层。防止杂物进入桩坑内,浇筑 C35 混凝土。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
桩头,桩头缺陷
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
