灰土挤密桩施工常见问题及处理方法
发布时间:
2020-05-25
来源:
49图库官方平台
作者:
康达基础
一、什么是灰土挤密桩
1.灰土挤密桩(lime soil column)
利用成孔过程中的横向挤压作用,桩孔内土被挤向周围,使桩间土挤密,然后将灰土或素土(黏性土)分层填入桩孔内,并分层夯填密实至设计标高。
2.水泥粉煤灰碎石桩(CFG)
用长螺旋钻机钻孔或沉管桩机成孔后,将水泥、粉煤灰、碎石及石屑加水混合搅拌料,泵压或经下料斗投入孔内、灌注而成的桩体。
二、适用范围
1、灰土挤密桩法
适用于处理地下水位以上的湿陷性黄土、素填土、杂填土等地基。可处理地基的深度为5~15m。 但当地基土的含水量大于24%、饱和度大于65%时,不宜选用灰土挤密桩法或土挤密桩法。
灰土挤密桩法和土挤密桩法具有原位处理、深层挤密和以土治土的特点,在我国西北和华北地区广泛用于处理深厚湿陷性黄土、素填土和杂填土地基时,具有较好的经济效益和社会效益。
2、水泥粉煤灰碎石桩
水泥粉煤灰碎石桩复合地基属于刚性桩复合地基,具有承载力提高幅度大,地基变形小等优点。并可适用于多种基础形式:条基、独立基础、箱基和筏基等。
CFG桩法适用于处理粘性土、粉土、砂土和已自重固结的素填土等地基。对淤泥质土应按地区经验或通过现场试验确定其适用性。

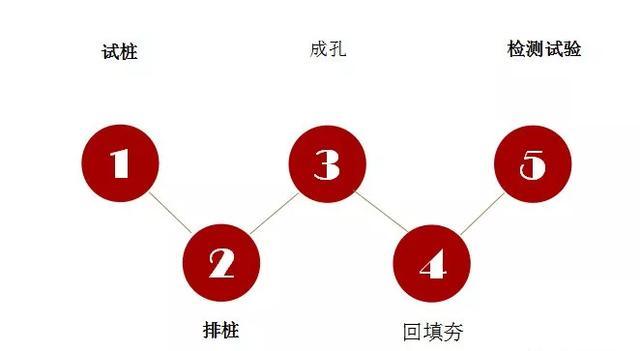

三、施工方案
1、试桩
夯填施工前应进行夯填工艺试验,确定合理的分次填料量和夯击次数。通过成孔、夯填工艺和挤密效果试验,确定桩体填料高度,夯击次数等各项参数,以达到桩体压实系数不小于0.97和桩间土挤密系数不小于0.90的设计要求,指导大面积施工。
2、排桩
根据设计桩位平面位置布置图施工放样定点,通过坐标控制点,准确放出每根桩位点,用石灰点做出点位标识,检验无误后开始施工,并做好施工记录。
有梅花桩、三角桩、平行桩。
3、成孔
成孔顺序采用从路线中心向两侧间隔1~2孔跳打成孔,成好一个孔用盖板盖一个孔,成孔时专人做好记录。
桩机就位,使其平整稳固,吊架吊起桩管,对准桩位点,通过锤击及桩管自重,将桩管压入土中。
桩尖刚接触表面时,采用低垂轻击,入土1~2m正常后,采用预定的速度、螺距、锤击桩管至设计深度。
锤击过程中,经常校核桩管竖直度,发现倾斜立即纠正。
沉管至设计深度时停止锤击,关闭油门,及时匀速拔管,防止管与土层粘结,造成难以拔出或塌孔现象。
成孔过程中出现挤孔时,应隔点补打,不得漏点。
成孔检测,包括桩径、桩间距、成孔深度,并做好施工记录。
4、成桩
灰土拌合均匀,自检后经监理工程师检测合格后,用小铲车运至现场。
桩孔回填夯实顺序采用从路线中心向两侧间隔1~2孔调填夯实。
夯锤形状采用下端呈抛物线垂体形的梨形锤,锤重100kg,夯锤直径280mm。
每桩孔回填前,用锤重将孔底夯实,分层回填夯实,单次成桩深度易为30~40cm,填料、夯实交替进行,完成单桩施工。
回填时做到均匀下料,均匀夯击,保证夯击锤重落距及次数。
回填夯实至设计标高顶面高出10cm后,用素土封顶处理。
5、检测试验
成桩后,应及时抽样检验灰土挤密桩或土挤密桩处理地基的质量。主要检查施工记录、检测全部处理深度内桩体和桩间土的干密度,并将其换算为平均压实系数和平均挤密系数。抽样检验的数量,对一般工程不应少于桩总数的1%,对重要工程不应少于桩总数的1.5%。
灰土挤密桩或土挤密桩地基竣工验收时,承载力检验应采用复合地基载荷试验。检验数量不应少于桩总数的0.5%,且每项单体工程不应少于3点。

四、问题处理方法
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
灰土挤密桩,灰土挤密桩施工
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
