基坑内降水井施工流程及封堵措施分享
发布时间:
2020-05-28
来源:
49图库官方平台
作者:
康达基础
降水井的封堵宜采用“先内后两边”的原则,封堵前,先加大该井周边的降水力度,使待封井管内水位降至最低进行封堵,对最后封堵的降水井,应慎重处理。具体封井顺序及时间要根据现场观测及设计要求确定,完整施工流程如下:
一、降水方案设计
1、根据工程图纸和地质条件,结合工程实际情况进行降水方案设计。
2、当工程基坑中间有电梯井、污水井等局部加深部位时,可在加深部位中间或附近布置降水井,提高降水效率。
3、降水井宜位于防水底板较薄处,便于防水井封堵,降低工程造价。
4、降水井布置应避开桩基、框架柱、剪力墙、基础梁等竖向构件部位,避免交叉作业。
二、降水井施工
降水井施工并降水。
三、基坑土方开挖
1、土方开挖时,应注意对降水井上口采取覆盖复合竹胶板等保护措施,防止开挖土方落入井内,减少降水井深度。
2、采用机械进行土方开挖时,应距离降水井外边预留300mm土方采用人工开挖,严禁挖掘机碰撞降水井。
四、防水钢套管制作

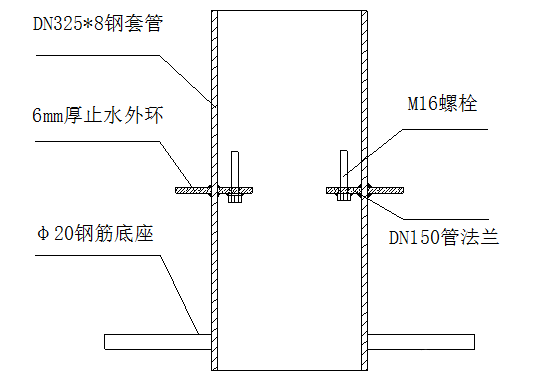

1、采用Φ325×8的热轧无缝钢管制作钢套管,钢套管高度不小于混凝土底板与垫层厚度之和。
2、加工防水套管止水外环。根据钢套管外径,选择不小于6mm厚的钢板加工止水环,外环外径不小于525mm。
3、焊接止水外环。止水外环位于防水套管高度的中间部位。
4、止水内环螺栓焊接。根据防水钢套管的内径,选择与套管相符的管法兰和管法兰盖,将螺栓焊接管法兰上。
5、将管法兰焊接在套管高度的中间部位。
6、焊接钢套管底座。选择4根Ф20长150mm的钢筋,将其对称焊接在防水套管底部。
五、固定防水钢套管

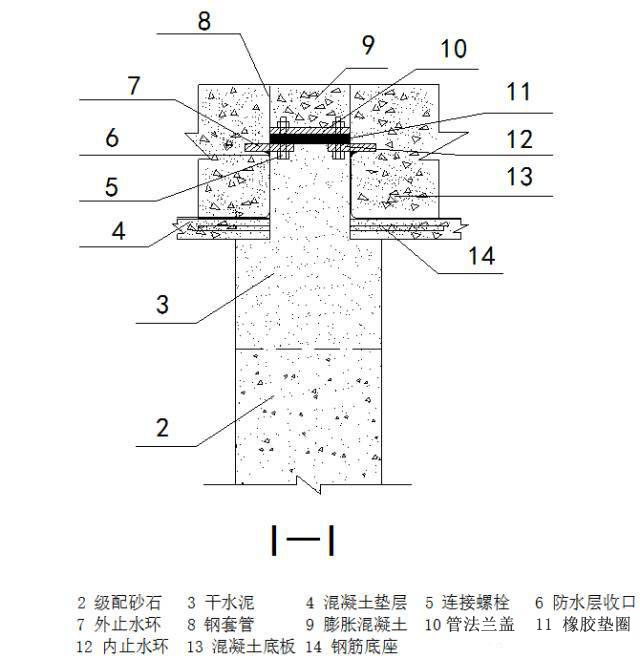

在底板混凝土垫层浇筑前,将钢套管固定在降水井中心上方的降水井口上,降水泵穿过钢套管放入降水井进行降水。
六、钢套管处防水层施工
施工底板防水层时,防水层上翻至防水钢套管外侧止水环底部,采用密封胶泥进行防水收口处理。
七、底板结构施工

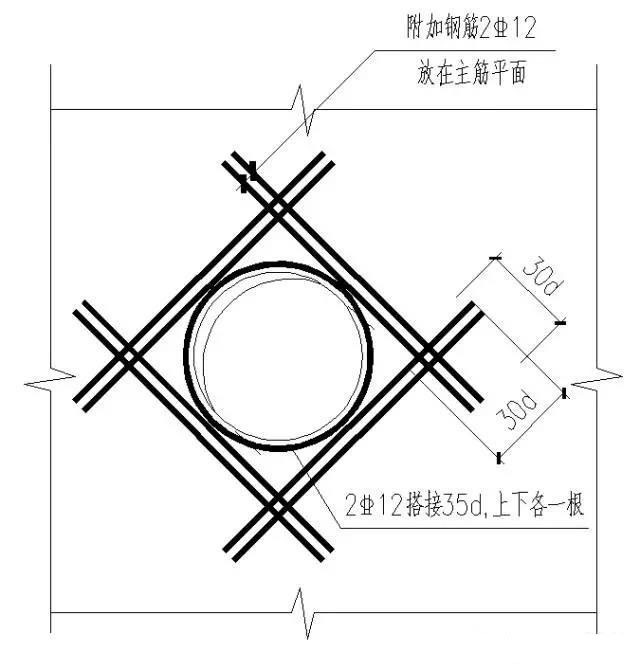

底板钢筋绑扎时,应按图纸和设计要求对防水套管周围进行施工,增设附加筋。
八、降水井回填
1、根据设计要求允许停止降水时,应先停止基坑内降水,在降水井封堵之后,再停止基坑外降水,减少基坑内降水井封堵时的水压,便于基坑内降水井封堵。
2、基坑内降水井停止降水后,降水井底部回填配砂石,降水井上部2m深范围回填普通硅酸盐干水泥。
九、防水钢套管法兰密封
1、根据管法兰盖板的大小和螺栓眼制作橡胶垫圈,橡胶垫圈厚度为10mm。
2、将事先制作好的橡胶垫圈套入钢套管的螺栓上,再放入管法兰盖,用套筒扳手对称交错拧紧螺母。保证法兰盖板密封严密,不漏气。
十、混凝土浇筑
在确认法兰盖板密封严密验收合格后,将钢套管内清理干净,盖板上部内浇筑比底板混凝土高一个标号等级的干硬性混凝土,将混凝土振压密实。
十一、混凝土养护
在混凝土达到初凝前,进行二次碾压,减少混凝土塑性收缩。表面覆盖塑料薄膜、毛毡,对该处膨胀混凝土进行养护,养护时间不小于14天。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
基坑内降水,降水井施工
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
