地下水对灌注桩施工有哪些影响?
水文地质是勘察工程中不可或缺的一部分,其勘察内容主要为地下水位、流速、成分等情况,以查明地下水的埋藏及侵蚀性,提供地下水对施工影响程度的依据和防治建议。
在工程中地下水常常比勘察情况更加复杂,其来源包括开挖面外的地下水渗流、短时强降雨的积水、施工过程中泥浆外溢、承压水涌出、降水排出的流入等情况。这些地下水的浮托作用、潜蚀作用、流砂现象和基坑突涌对工程可能会产生巨大的危害,必要时需采取一定措施进行防治。
在灌注桩施工和成桩质量方面,地下水可能导致施工环境恶劣、钻孔坍塌、桩身混凝土质量缺陷、桩身承载力下降等诸多危害。施工管理方应充分了解其中原理及防治措施以减少工程事故的发生和经济损失,下面为地下水对灌注桩的主要影响内容及防治建议。
1、灌注桩施工方面
对于不同的地下水位情况,施工管理方应对勘察报告作出评估,确定相应施工方案。如桩基础与基坑的开挖顺序、泥浆护壁工艺与干法成孔工艺的选择等。
地下水位对泥浆护壁工艺的影响是巨大的,其中较高的地下水位可能导致泥浆静水压力不足,泥皮生成质量较差,从而可能发生漏浆、坍孔等事故。
主要措施:采取适当的降水措施;提升泥浆液面高度、加长护筒施工长度、增加泥浆比重及粘稠度以提高泥浆静水压力;实时监测泥浆成分和液面高度及时补浆。
地下水会使灰岩发育地区产生岩溶地貌,甚至有地下暗河发育。灌注桩在这些地区的施工过程中易发生漏浆、超方、偏钻等问题,严重影响施工质量。
主要措施:加强勘探工作,确定溶洞位置及大小;粘土或混凝土回填防漏浆、超方;实时监测泥浆成分和液面高度及时补浆;加长钻具或安装扶正机构以提高钻具导向作用,防止偏钻。
2、桩基础质量方面

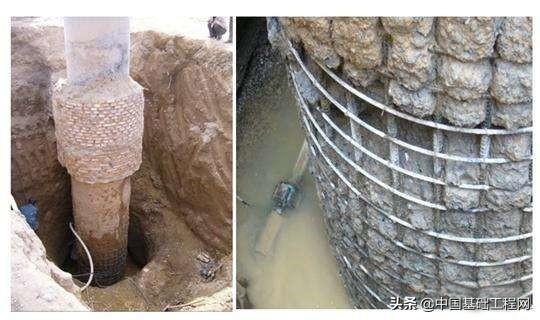

由于地下水的存在,需要调配高比重的泥浆形成护壁,空孔段长度过短,导致混凝土灌注压力不足,从而使混凝土密实程度较差,桩顶尤为突出。
主要措施:保证混凝土质量,防离析;提高混凝土初灌量、保持灌注连续性、保证导管埋入深度、拔管反复捣实,提高混凝土密实度。

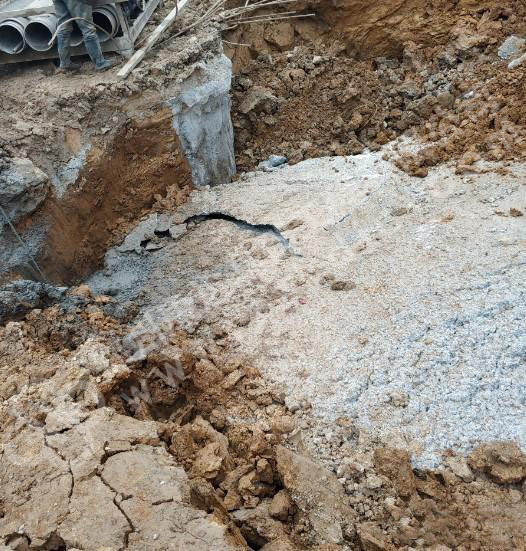

地下水渗流对未完全凝固混凝土桩身具有一定的侵蚀作用,导致混凝土离析、蜂窝、露筋等缺陷。
主要措施:加强勘探工作,避免穿透承压水区、采用后注浆技术、埋永久护筒。
较高的地下水水位,会使桩周土主动土压降低、桩-土摩擦系数减小、结构强度下降。另外,泥浆护壁工艺中泥皮过厚等因素均会致使摩擦桩承载力下降。
主要措施:采用端承桩桩基础类型或后注浆技术。
地下水水位的变化可能使得桩周土发生湿陷、沉降等现象,导致桩侧出现负摩阻力,以致桩基础承载力相对降低。
主要措施:降水位置避开桩位。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
灌注桩,灌注桩施工
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
