CFG桩复合地基工程监理细则分享
发布时间:
2020-06-22
来源:
49图库官方平台
作者:
康达基础
一、施工工艺
本工程采用的CFG桩施工工艺:长螺旋钻孔、管内泵压混合料成桩工艺,是国内近几年来使用比较广泛的一种新工艺,属非挤土成桩工艺。具有穿透能力强、低噪音、无振动、无泥浆污染、施工效率高及质量容易控制等特点。本工程采用25米桩机,400直径钻头。
二、施工准备阶段监理控制要点
1、查阅工程地质勘察报告,熟习地质土层性质、承载力和勘察结论与建议。
2、认真看图,参加设计交底及图纸会审,结合地质报告情况,提出问题和建议。
3、审查施工单位编制的CFG桩施工方案是否科学合理可行,是否符合设计及规范要求,提出审查意见。
4、审查施工单位的资质和施工人员的上岗证是否符合规定。
5、审核施工单位定位放线成果,复核测量控制基准点,检查保护措施,防止碾压碰撞。
6、检查地基普探是否符合规定,审核普探报告,监督检查问题坑处理。
7、检查施工机械装备,是否符合施工工艺的要求。
8、检查试桩所用材料外观质量,审核质量证明文件,按规定见证取样送检复试,并见证试桩留置试块。
9、检查复核试桩的桩位、桩径、桩深度、桩顶标高、塌落度和灌入量,是否符合设计要求和质量检验标准。施工桩顶标高宜高出设计桩顶标高不少于0.5M。
10、试桩完成28天后,监理现场见证检测单位按规定进行CFG桩复合地基质量检测;建设单位将检测报告送设计单位审查确认后,才能打工程桩。
11、试桩及工程桩采用商品混凝土。
三、施工阶段监理控制要点
1、试桩检测报告经设计单位审查批准后,开始工程桩施工。
2、检查验收进场商品混凝土的出厂合格证、各种材料的质量检验及复检报告,符合国家规定及设计要求方可使用。
3、检查设计配合比、是否符合设计及规范要求。
4、检查复核桩位放线,是否符合设计要求。
5、检查桩径、深度、塌落度、桩顶标高、垂直度和灌入量,是否符合设计及规范要求。
6、现场见证施工单位按规定留制试块,每台机械一天应做一组试块,标准养护,测定抗压强度。
7、成桩过程中应实施旁站监理,做好旁站监理记录,并由旁站监理人和施工单位质检员签字。
8、成桩过程中应检查监督施工单位商品砼质保书和塌落度以及拨管速度,防止发生泌水、离析、堵管、缩径、断桩问题。
9、CFG桩完成28天后,人工清除桩间土和截桩头,且不得造成桩顶标高以下桩身断裂和扰动桩间土。为了截桩高低一致,且不破坏桩体,应测量并在每根桩顶标高处用红漆划上标志,以保证人工截桩标高准确,不破坏桩顶标高以下桩体。
10、监理现场见证检测单位对CFG桩复合地基质量进行试验检测,出具的检测报告,须经设计单位审查确认符合设计要求,质量合格后,方可进行褥垫层施工。监理工程师论坛
11、褥垫层材料采用级配碎石最大粒径不宜大于3cm,垫层要厚度均匀。褥垫层铺设夯实后,夯填度(夯实后的厚度与虚铺厚度的比值)不得大于0.9。
四、工程验收阶段监理控制要点

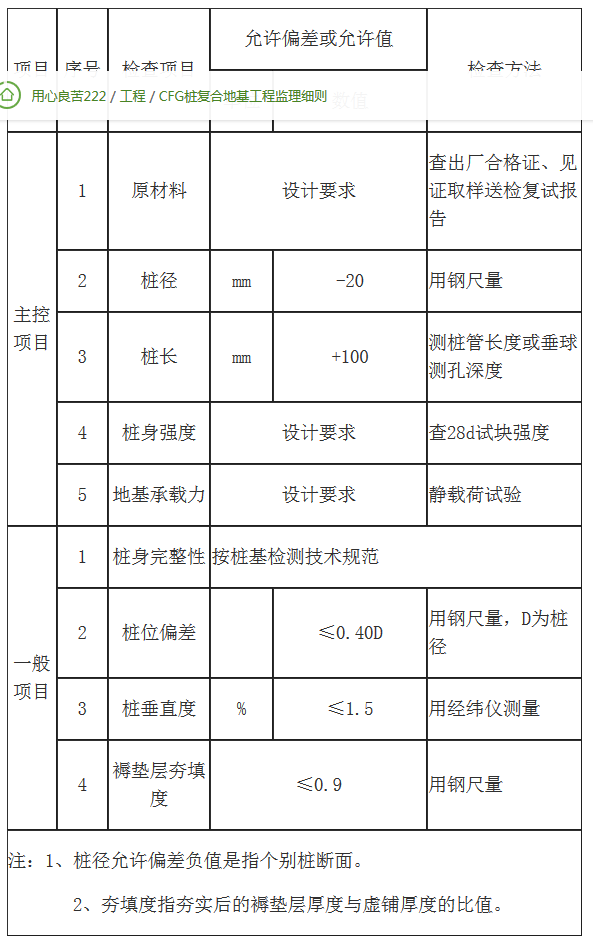

1、CFG桩复合地基质量检验标准:
2、专业监理工程师审查施工单位报送的CFG桩复合地基检验批质量验收记录表和工程验收资料,内容包括竣工平面图,施工记录,材料试验报告,CFG桩复合地基质量检测报告、普探报告等,是否齐全、完整、符合设计及规范要求。
3、总监理工程师组织建设、勘察、设计、施工、监理、检测、质监站等单位有关人员,对CFG桩复合地基进行工程监理验收,审核验收资料,查看现场,与会各方发表验收意见,确认程序合法,质量合格后,参建各方在《CFG桩复合地基子分部工程质量验收记录》上签字认可后,才能进行基础工程施工。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
CFG桩复合地基,复合地基工程监理
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
