基础土方开挖最简单计算公式
发布时间:
2019-03-28
来源:
河南基础公司
作者:
基础工程
人工挖土方
人工挖土要根据土壤类别、施工方法等分别按挖基(地)槽、挖基坑、挖土方等项目计算。
(1)挖基槽(地沟)
基槽指条形基础下的地槽,地沟指管道地沟。
其工程量按沟槽长度乘以沟槽的断面积。其突出部分体积应并入基槽工程量内计算;沟槽深度不同时,应分别计算。土方放坡时,在交接处产生的重复工程量不予扣除。
基槽的长度:外墙按图示中心线长计算;内墙按净长度计算。

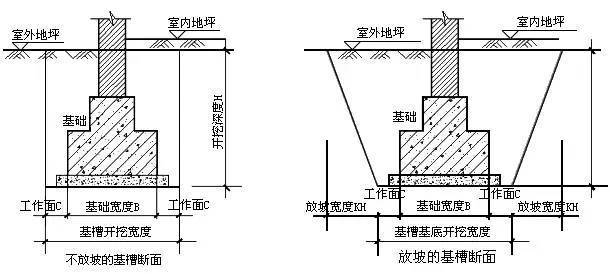

基槽横断面的形式:分放坡与不放坡进行计算。
挖土深度H:一般以设计室外地坪标高为准。
根据土的性质、开挖深度以及施工方法确定土壁是否放坡。放坡的宽度根据放坡系数计算,即KH。
为保证工人的正常操作,基底宽度应在基础宽度的基础上增加工作面宽度2C。
计算公式:
① 不放坡时:V挖=L×(B+2C)×H
② 有放坡时:V挖=L×(B+2C+KH)×H
(2)挖基(地)坑
挖地坑工程量根据图示尺寸以立方米为单位计算,按土壤类别、挖土深度不同分别套用相应的定额。

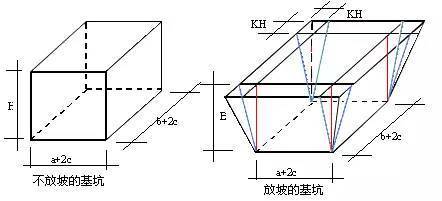

① 矩形不放坡的地坑土方量为:
V挖=(a+2c)×(b+2c)×H
② 矩形放坡的地坑土方量为:
V挖=(a+2c)×(b+2c)×H+KH2×(a+2c)+KH2×(b+2c)+4×1/3K2H3
=(a+2c+KH)×(b+2c+KH)×H+1/3K2H3
③ k为放坡系数。放坡宽度b与深度H和放坡角度a之间是正切函数关系,即tana=b/H,不同的土壤类别取不同的a值,所以不难看出,放坡系数就是根据tana来确定的 。例如,三类土的tana=b/H=0.33。我们将tana=K来表示放坡系数,故放坡宽度b=kH。K是根据土壤类别确定的。一、二类土的放坡系数为0.5,三类土为0.33,四类土为0.25
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
人工挖土方
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
