桩基承载能力是否达到极限怎样判断?
发布时间:
2019-03-15
来源:
郑州桩基施工公司
作者:
桩基施工
桩基承载能力是否达到极限怎样判断?
以竖向受压桩基为例,桩基承载能力极限状态由下述三种状态之一确定:
(1)桩基达到最大承载力,超出该最大承载力即发生破坏。就竖向受荷单桩而言,其荷载-沉降曲线大体表现为陡降型(A)和缓变型(B)两类(如图1-2所示)。Q-s曲线是破坏模式与破坏特征的宏观反映,陡降型属于“急进破坏”,缓变型属“渐进破坏”。前者破坏特征点明显,一旦荷载超过极限承载力,沉降便急剧增大,即发生破坏,只有减小荷载,沉降才能稳定。后者破坏特征点不明显,常常是通过多种分析方法判定其极限承载力,且判定的极限承载力并非真正的最大承载力,因此继续增加荷载,沉降仍能趋于稳定,不过是塑性区开展范围扩大、塑性沉降量增加而已。对于大直径桩、群桩基础尤其是低承台群桩,其荷载-沉降(Q-s)曲线变化更为平缓,渐进破坏特征更明显。由此可见,对于两类破坏型态的桩基,其承载力失效后果是不同的。
(2)桩基出现不适于继续承载的变形。如前所述,对于大部分大直径单桩基础、低承台群桩基础,其荷载-沉降呈缓变型,属渐进破坏,判定其极限承载力比较困难,带有任意性,且物理意义不甚明确。因此,为充分发挥其承载潜力,宜按结构物所能承受的桩顶的最大变形su确定其极限承载力,如图1-2所示,取对应于su的荷载为极限承载力Qu。该承载能力极限状态由不适于继续承载的变形所制约。

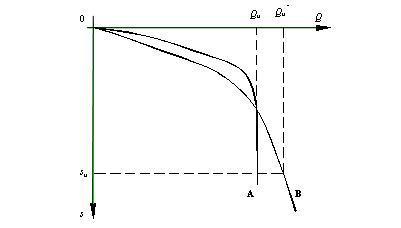

图1-2 单桩竖向抗压静载试验荷载-沉降曲线
(3)桩基发生整体失稳。位于岸边、斜坡的桩基、浅埋桩基、存在软弱下卧层的桩基,在竖向荷载作用下,有发生整体失稳的可能。因此,其承载力极限状态除由上述两种状态之一制约外,尚应验算桩基的整体稳定性。
对于承受水平荷载、上拔荷载的桩基,其承载能力极限状态同样由上述三种状态之一所制约。对于桩身和承台,其承载能力极限状态的具体涵义包括受压、受拉、受弯、受剪、受冲切极限承载力。
2、桩基的正常使用极限状态
桩基正常使用极限状态系指桩基达到建筑物正常使用所规定的变形限值或达到耐久性要求的某项限值,具体指:
(1)桩基的变形。竖向荷载引起的沉降或水平荷载引起的水平变形,可能导致建筑物标高的过大变化,差异沉降或水平位移使建筑物倾斜过大、开裂、装修受损、设备不能正常运转、人们心理不能承受等,从而影响建筑物的正常使用功能;
(2)桩身和承台的耐久性。对处于腐蚀性环境中的桩身和承台,要进行混凝土的抗裂验算和钢桩的耐腐蚀处理;对于使用上需限制混凝土裂缝宽度的桩基可按《混凝土结构设计规范》GB 50010规定,验算桩身和承台的裂缝宽度。这些验算的目的是为了满足桩基的耐久性,保持建筑物的正常使用。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
桩基,桩基承载能力
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
