CFG桩施工的一些注意事项
发布时间:
2019-05-30
来源:
49图库官方平台
作者:
康达基础
一、CFG桩的施工工艺

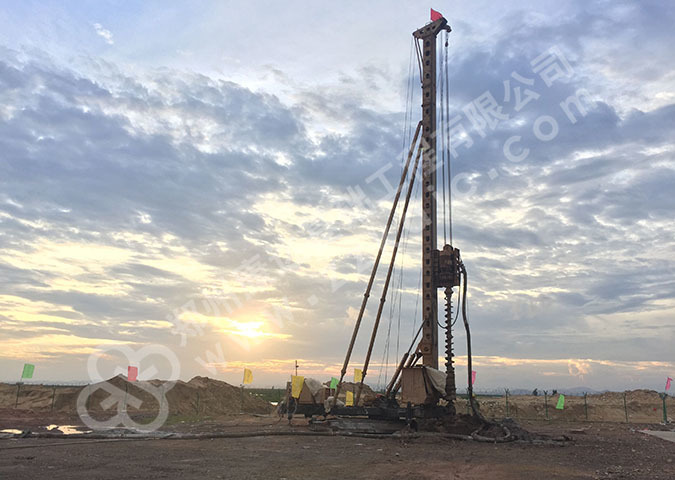

1、桩机进入现场,根据设计桩长,沉管入土深度确定机架高度和沉管长度。
2、桩机就位,调整沉管与地面垂直,确保垂直度偏差不大于1%。
3、启动马达沉管到予定标高,停机。
4、沉管过程中做好记录,每沉1米记录电流表电流一次。
5、停机后立即向管内投料,直到混合料与进料口齐平,混合料设计配批经搅拌机加水拌和,拌和时间不得少于1分钟,如粉煤灰用量较多,拌和时间还要适当放长,坍落度要求3-5厘米,成桩后浮浆厚度以不超过20厘米为宜。
6、启动马达,留振5-10秒,开始拨管,拨管速度为1.2-1.5米/分钟(拔管速度为线速)如遇淤泥或淤泥质土,拔管速率还可放慢。拨管过程中不允许反插,如上料不足,须在拨管过程中空中投料,以保证成桩后桩顶标高达到设计要求,成桩后桩顶标高应考虑计入保护桩头。
7、沉营拨出地面,确认成桩符合设计要求后,用粒状材料湿粘土封顶,然后移机进行下一根桩的施工。
8、施工过程中,抽样做试块,试压28天抗压强度。
9、待桩体达到一定强度(一般15-20天),进行开槽及桩头处理。
10、桩头处理完毕后进行褥垫层铺设,褥垫层所用材料为级配砂石,最大粒径不超过3厘米。褥垫层一般厚度10-30厘米,虚铺后采用静力压实,褥垫层高度比基础宽度要大,其宽出部分不直小于褥垫层的厚度。
二、施工速度与桩基测试
施工速度:一般在粉质粘土情况下,以桩径400mm,桩长12m为例:昼夜正常施工,振拔机可成桩数量为30-50根;长螺旋cfg钻机在相同时间可成桩80-100根,工期可以此推算。
桩基测试:在粉质粘土中成桩,一般在15天后即可进行测试。须进行复合地基载荷板、单桩静载、低应变检测。
三、材料要求和注意事项
1、混凝土、混凝土外加剂和掺和料: 缓凝剂、粉煤灰, 均应符合相应标准要求, 其掺量应根据施工要求通过试验室确定。
2、严格按照配合比配制混合料。
3、长螺旋钻孔、管内泵压混合料灌注成桩施工的坍落度宜为160~200mm, 振动沉管灌注桩成桩施工的坍落度宜为30~50mm, 振动沉管灌注成桩后桩顶浮浆厚度不宜超过200mm 。
4、长螺旋钻孔、管内泵压混合料成桩施工在钻至设计深度后,应准确掌握提拔钻杆时间,混合料泵送量应与拔管速度相配合,遇到饱和砂土或饱和粉土层,不得停泵待料;沉管灌注成桩施工拔管速度应按匀速控制,拔管速度应控制在1.2~1.5m/min左右,如遇淤泥或淤泥质土,拔管速度应适当放慢。
5、冬期施工时混合料料口温度不得低于5℃,对桩头和桩间土应采取保温措施。
6、施工垂直度偏差不应大于1%;对满堂布桩基础,桩位偏差不应大于0.4倍桩径;对条形基础,桩位偏差不应大于0.25倍桩径,对单排布桩桩位偏差不应大于60mm。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
CFG桩,CFG桩施工
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
