在工程建设中,经常出现因沟槽内水过多而影响施工的情况,为保障工程施工进度、降低工程造价、保证施工安全,选用合适的降水方案至关重要。郑州康达基础技术人员从地下水位高低、地下水量、土壤的类别、降水深度等角度对各个降水方案进行了分析及对比。
方法
沟槽降水方法主要有:明沟加集水井降水、轻型井点降水、喷射井点降水、管井井点降水等等。
明沟加集水井降水

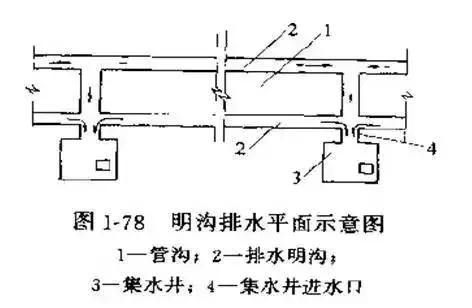

明沟加集水井降水是最简单、最经济快捷的一种降水方法,如图。做法为:在管沟的两侧挖出一条明沟,明沟沟底标高低于管沟沟底标高,并设置集水井。带有坡度的明沟,将地下水收集后排入集水井,再通过水泵抽吸至地面上排走,保证了在施工时沟底的干作业。
明沟加集水井降水是一种人工排降法。它主要排除地下潜水、施工用水和天降雨水。该方法宜用于地下水位较深,开挖深度小于4米,粗粒土层或渗水量小的粘土层。
在地下水丰富地区,若仅单独采用这种方法降水,由于基坑边坡渗水较多,则锚喷网支护施工难度加大。因此,这种降水方法一般不单独应用于高水位地区基坑边坡需支护的工程。
轻型井点降水

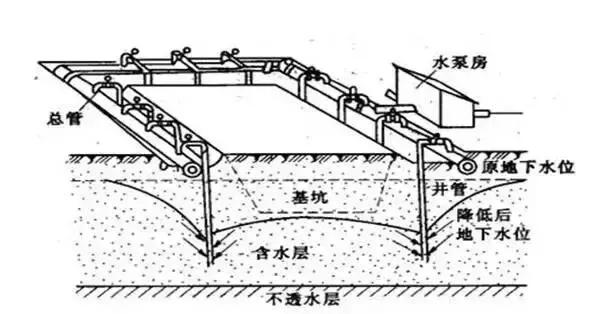

轻型井点是一个由井管、集水总管、普通离心式水泵、真空泵和集水箱等组成的排水系统,如下图所示。地下水从井管下端的滤水管凭借真空泵和水泵的抽吸作用流入管内,汇入集水总管,流入集水箱,由水泵排出。
轻型井点降水可根据地下水水量大小布置井位间距,适合在地下水位较高、水量较大、粉土、亚砂土及砂上土质的管沟降水。该方法降低水位深度一般在3-6m之间,若要求降水深度大于6m,理论上可以采用多级井点系统,但要求基坑四周外需要足够的空间,以便于放坡或挖槽。
喷射井点降水
明沟加集水井降水是一种人工排降法。它主要排除地下潜水、施工用水和天降雨水。该方法宜用于地下水位较深,开挖深度小于4米,粗粒土层或渗水量小的粘土层。
在地下水丰富地区,若仅单独采用这种方法降水,由于基坑边坡渗水较多,则锚喷网支护施工难度加大。因此,这种降水方法一般不单独应用于高水位地区基坑边坡需支护的工程。

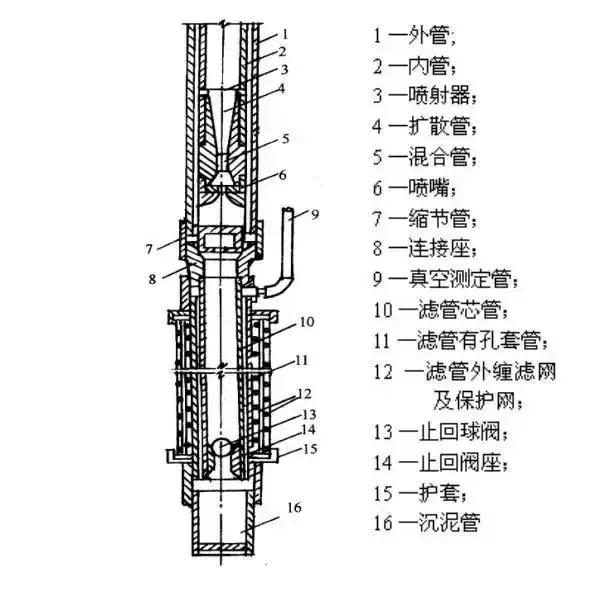

喷射井点降水是在井点管内部装设特制的喷射器,用高压水泵或空气压缩机通过井点管中的内管向喷射器输入高压水(喷水井点)或压缩空气(喷气井点),形成水气射流,将地下水经井点外管与内管之间的间隙抽出排走。
喷射井点系统能在井点底部产生250mm水银柱的真空度,其降低水位深度大,一般在6-20m范围。它适用的土层渗透系数与轻型井点一样,一般为0.1-50m³/d。但其抽水系统和喷射井管很复杂,运行故障率较高,且能量损耗很大,所需费用比其他井点法要高。
管井井点降水

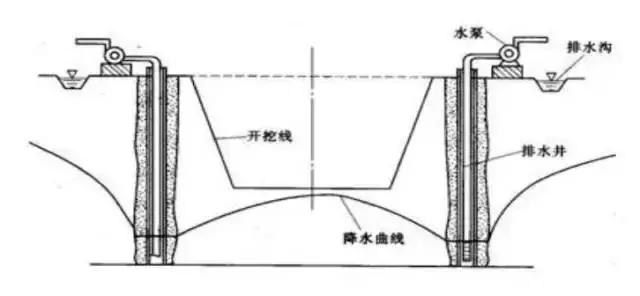

管井降水,是在基坑周围布置一些单独工作的管井,地下水在重力作用下流入井中,用抽水设备将水抽走,如图:
本法具有设备较为简单、排水量大、可代替多组轻型井点作用、水泵设在地面、易于维护等特点。本工艺适用于渗透系数较大(20~200m³/d),降水深在15m以内,地下水丰富的土层、砂层,或明沟排水法易造成立粒大量流失,引起边坡坍方及用轻型井点难以满足降水要求的情况。
深井井点降水
当降水深度超过15m时,在管井井点采用一般的潜水泵和离心泵满足不了降水的要求,可加大管井深度,改采用深井泵即深井井点来解决。深井井点一般可降低水位30--40m,有的甚至可以达到100m以上。
本法排水量大,降水深(>15m),不受吸程限制,排水效果好;井距大,对平面布置的干扰小;可用于各种情况,不受土层限制;成孔(打井)用人工或机械均可,较易于解决;井点制作、降水设备及操作工艺、维修均较简单,施工速度快;如井点管采用钢管、塑料管,可以整根拔出重复使用;单位降水费用较轻型井点低等优点;但一次性投资大,成孔质量要求严格。本工艺标准适用于渗透系数较大(10~250m/d)、土质为砂类土(或有流砂和重复挖填土)、地下水丰富、降水深(15~50m)、时间长的深井井点降水工程。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
基坑降水,基坑降水方案
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
