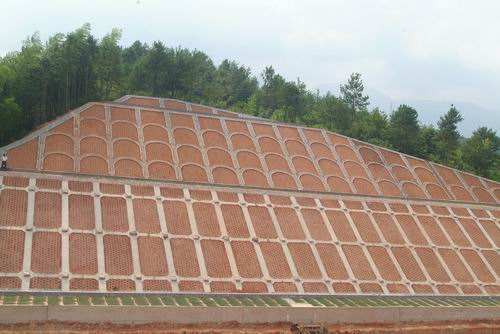

路基边坡防护工程拱形骨架施工方法
发布时间:
2017-09-12
来源:
49图库官方平台
作者:
49图库官方平台
1、拱形骨架以混凝土预制块组拼,净距为3m(宽)*3m(高),拱部骨架截面为L型,宽0.5m,主骨架截面为U型,宽0.6m,骨架嵌入路堤边坡深0.6m,外露截水槽深0.1m,宽0.4m(截水槽部分采用C15现浇混凝土,与骨架同时浇筑)。
2、拱形骨架基础的开挖要根据测量人员施放的结构形式,做出样板、线架,有关的各部尺寸、变化点的高程要标定在线架与样板上,施工中可经常检查、核对,能较好地控制施工质量。
3、混凝土浇筑前按照工序报请监理工程师按照设计图纸核对,各项指标检查合格后方可进行砼浇筑。
4、混凝土在拌和站集中拌和,混凝土运输车运送至现场,泵送入模,插入式振动棒振捣。混凝土由小型吊车吊送至骨架,混凝土的自由倾落高度满足不超过2m的要求。
5、混凝土施工组织:安排2个工作班组,每组15名施工员,其中砼振捣工8人,另外每个工作组配备一名组长,负责指挥现场。由于路基边坡坡度为1:1.5,骨架混凝土浇筑应从护脚开始,由下而上进行浇筑。浇筑过程中采用插入式振捣器振捣,以φ30振捣器为主。
6、混凝土生产过程中应测定骨料的含水率,每一工作班不应少于一次,当含水率有显著变化时,应增加测定次数,依据检测结果及时调整用水量和骨料用量。并派专人量测记录混凝土坍落度、含气量、入模温度。
7、混凝土浇筑完成并收面平整后,外露顶面要立即覆盖清洁的、厚而结实的塑料布。砼终凝后撤去顶面塑料布,用浸湿的棉毡覆盖,再把塑料布覆盖在浸湿的棉毡表面,并定时洒水进行潮湿养护。混凝土带模养护期间,应采取带模包裹、浇水、喷淋洒水等措施进行保湿、潮湿养护,保证模板接缝处不致失水干燥。养护时间不少于14天。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
边坡防护工程,边坡防护
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
