抗浮锚杆质量问题谈设计、施工过程控制要点
发布时间:
2019-02-26
来源:
抗浮锚杆
作者:
抗浮锚杆
抗浮锚杆质量问题谈设计、施工过程控制要点
从勘察、设计、施工几方面存在的问题谈我们需关注质量要点:
一、地基勘察
地下水位的高低,直接影响设计方案的确定。按规范,《建筑地基基础设计规范》3.0.4条,第6)“岩土工程勘察应提供用于计算地下水浮力的设法水位。
目前存在:
1、城市地铁的施工,沿线周边大量降水,会导致钻探成果中,显示地下水位偏低;
2、高层建筑的大量兴起,大搞建设的阶段,使得地下水位降低严重。
按《建筑边坡技术规范》 GB50330:
3.1 建筑边坡工程的气象资料收集、水文调查和水文地质勘察应满足下列要求:
1 .收集相关气象资料、最大降雨强度和十年一遇最大降水量,研究降水对边坡稳定性的影响;
2. 收集历史最高水位资料,调查可能影响边坡水文地质条件的工业和市政管线、江河等水源因素,以及相关水库水位调度方案资料;
3 .查明对边坡工程产生重大影响的汇水面积、排水坡度、长度和植被等情况;
二、设计
依据规范:
《建筑地基基础设计规范》GB50007-2011
《岩土锚杆(索)技术规程》 CECS22-2005
《建筑边坡技术规范》 GB50330-2002
《建筑结构荷载规范》GB50009
《建筑抗震设计规范》GB50011
《岩土工程勘察规范》GB50021
《混凝土结构设计规范》GB50010 等
按《建筑地基基础设计规范》3.0.2条:6款建筑地下室或地下构筑物存在上浮问题是,尚应进行抗浮验算。
需要注意目前有几点问题:
纯地下室未设抗浮时的复核,提醒设计是否综合考虑了各种参数和影响;
设计的抗浮参数如标准值、设计值的确定是否规范;以便于质量控制或检测采集数据。
专项设计与原设计的沟通情况,方案是否经由原设计认可。
几点有待商榷的设计问题:锚杆与抗浮板共同受力的理念;锚杆均匀布置的合理性;锚杆设计以“防”为主,“防”不了后的预控,即“防”与“疏”的理念;专项设计存在的漏洞。
三、施工
工艺流程:

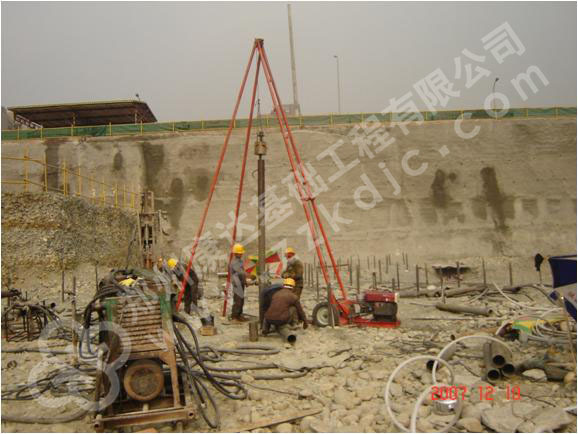

测量定位 — 钻孔 — 锚杆制作(HRB400HRB500热轧钢筋)—放置锚杆—拔管 —填砾石 — 压力注浆— 二次补浆—质量检查

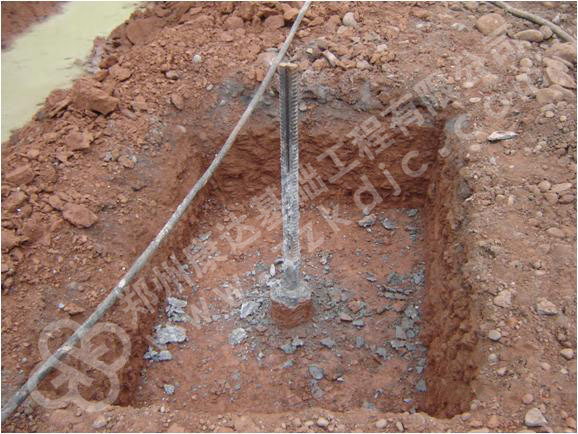

拔管

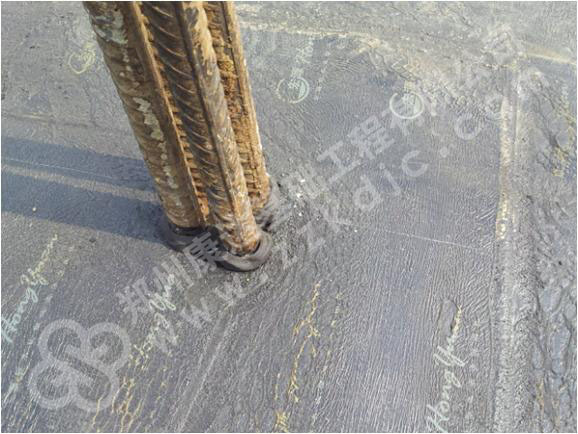

锚杆锚入地板成型
防水节点
柱体成型

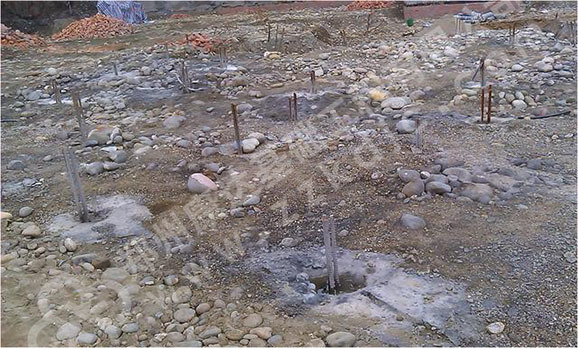

地基捡底对锚杆的损坏

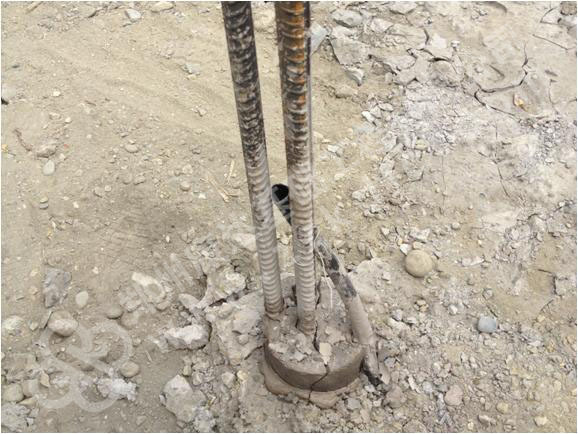

柱体不到位、钢筋保护层缺失

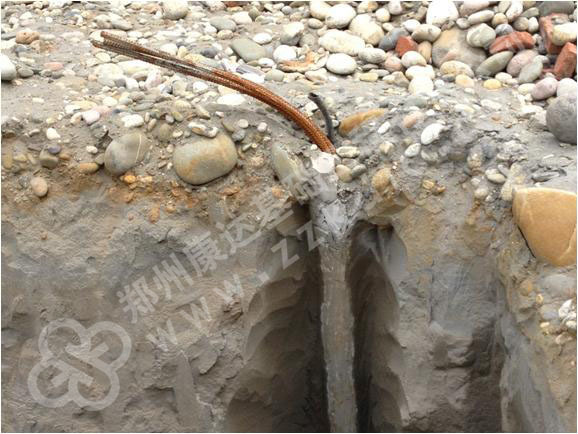

砂层中锚杆成型、锚固体损失

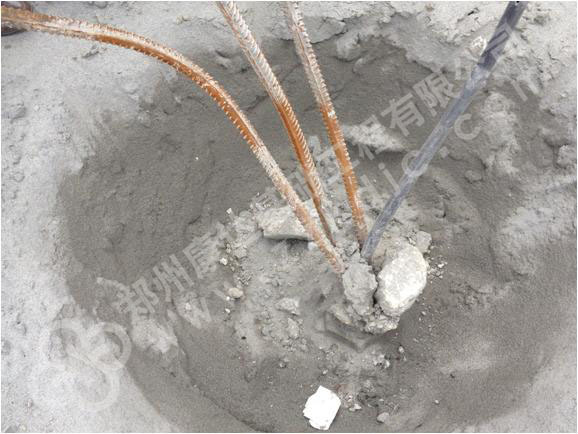

砂层中锚杆成型、锚固体损失
柱体接桩不规范
四、锚杆试验
基本试验(极限抗拔试验,验主要目的是确定锚固体与岩土层间粘结强度特征值、锚杆设计参数和施工工艺):通过极限拉拔试验得出极限拉拔力值。试验荷载:极限标准值(2倍标准值)
验收试验(锚杆验收试验的目的是检验施工质量是否达到设计要求):按《岩土锚杆(索)技术规程》 CECS22-2005,检测数量锚杆总数的5%,不少于3根,最大试验荷载应取锚杆轴向拉力设计值的1.5倍。按《边坡工程技术规范》“5%”“(5根)”。
五、不合格锚杆的处理
当检测不合格时:
按边坡规范:按锚杆总数的30%重新抽检,若再有不合格时应全数检测。
按锚杆(索)规程:验收有不合格时,应增加锚杆检测数量。抽检数量为不合格锚杆数的3倍。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
抗浮锚杆,锚杆,抗浮锚杆施工
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
