长螺旋压灌素混凝土桩施工准备
发布时间:
2019-01-12
来源:
郑州桩基施工公司
作者:
桩基施工
长螺旋压灌素混凝土桩施工准备
一、材料要求
1 水泥:宜选用P.O32.5普通硅酸盐水泥或矿渣硅酸盐水泥。
2 砂:中砂或粗砂,含泥量不大于5%,且泥块含量不大于2%。
3 石子:卵石或碎石,粒径5~20mm,含泥量不大于2%。
4 粉煤灰:宜选用I级或II级粉煤灰,细度分别不大于12%和20%。
5 外掺剂:多为泵送剂、早强、减水剂等。根据施工需要通过试验确定。
二、主要机具

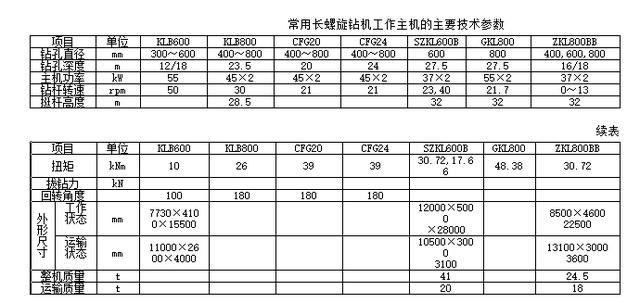

1 长螺旋钻机:常用长螺旋钻机的主要技术参数,见下表。
2 强制式搅拌机,现场搅拌素混凝土,规格宜选用500L以上。
3 混凝土输送泵,宜选用45-60M3/h规格。
4 连接混凝土输送泵与钻机的钢管、高强柔性管,内径宜不小于150mm。
5 溜槽或导管:将搅拌机出料溜至混凝土输送泵,导管直径宜不小于300mm。
6 手推车或机动小翻斗车,装卸运砂石料或运土。
7 磅秤,称砂石料重量,盘秤或天平称外加剂重量。
8 长短棒式振捣器,部分加长软轴,振捣桩体、混凝土用。
三、作业条件
1 施工前应完成“三通一平”施工条件,现场电源根据设备功率大小,选用现场配电;水源根据设备数量,选用宜大勿小;场地应平整并具有一定的强度,如强度不足,应铺垫砂石,或垫钢板以利机械行走。地上、地下如电线、管线、旧建筑物、设备基础等障碍物均己排除处理完毕,无碍施工。各项临时设施如照明、动力、安全设备准备就绪。
2 熟悉施工图纸及场地的土质、水文地质资料,做到心中有数。
3 按CFG桩位平面图,测设桩位轴线、定位点,用φ25钢筋在桩位处扎入深度不小于300mm的孔,填入白灰并插上钢筋棍,标识桩位,要求所有桩位一次全部放完,并由技术负责人组织质检员、施工员、班组长共同对桩位进行检查,确认准确无误后,与甲方或监理办理预检签字手续。基坑内施工时,边坡应外扩不小于1.0m,以利边角桩施工。
4 施工前应将水泥、砂、石子、粉煤灰、外掺剂送实验室复试,同时进行配合比试验,保证各种材料合格并提出合适的配合比。
5 施工前应对施工人员进行全面的安全技术交底,施工前对设备进行安全可靠性检查,确保施工安全。
6 施工现场应做好材料、机具摆放规划,使素混凝土输送距离最短,且输送管铺设时拐弯最少。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
长螺旋压灌素混凝土桩,素混凝土桩施工
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
