基坑工程常见质量问题预防
发布时间:
2018-06-07
来源:
河南基坑支护
作者:
基坑支护
常见质量问题一:位移
(支护结构向基坑内侧产生位移,从而导致桩后地面沉降和附近房屋裂缝,边坡出现滑移、失去稳定)
预防措施:
1、支护结构挡土桩截面及入土深度应严格计算,防止漏算桩顶地面堆土、行驶机械、运输车辆、堆放材料等附加荷载;
2、灌注桩与阻水旋喷桩间必须严密结合,使之形成封闭止水幕,阻止桩后土壤在动水压力作用下大量流入基坑;
3、基坑开挖前应将整个支护系统包括土层锚杆、桩顶圈梁等施工完成,挡土桩应达到强度,以保证支护结构的强度和整体刚度,减少变形;
4、锚杆施工必须保证锚杆能深入到可靠锚固层内;
5、施工时,应加强管理,避免在支护结构上大量堆载、停放挖土机械及运输汽车;
6、基坑开挖前应进行降水,以减少桩侧土压力和水流入基坑,使桩产生位移;
7、当经监测出现位移时,应在位移较大部位卸荷和补桩,或在该部位进行水泥压浆加固土层。

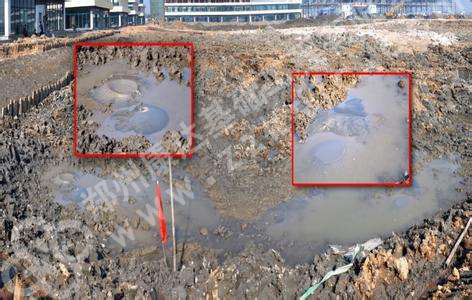

常见质量问题二:管涌及流砂
(基坑开挖时,基坑底部的土产生流动,随地下水流一起从坑底或四周涌入基坑,引起周围地面沉陷,建筑物裂缝)
预防措施:
1、施工前应加强地质勘察,探明土质情况;
2、挡土桩宜穿透基坑底部粉细砂层;
3、当挡土桩间存在间隙,应在背面设旋喷止水桩挡水,避免出现流水缺口,造成水土流失,涌入基坑;
4、桩嵌入基坑底深度应经计算确定,应使土颗粒的浸水密度大于桩侧上渗动水压力;
5、止水桩设计应使其与挡土桩相切,保持紧密结合,以提高支护刚度和起到帷幕墙的作用;
6、施工中应先采用井点或深井对基坑进行有效降水;
7、大型机械行驶及机械开挖应防止损坏给、排水管道,发现破裂应及时修复。

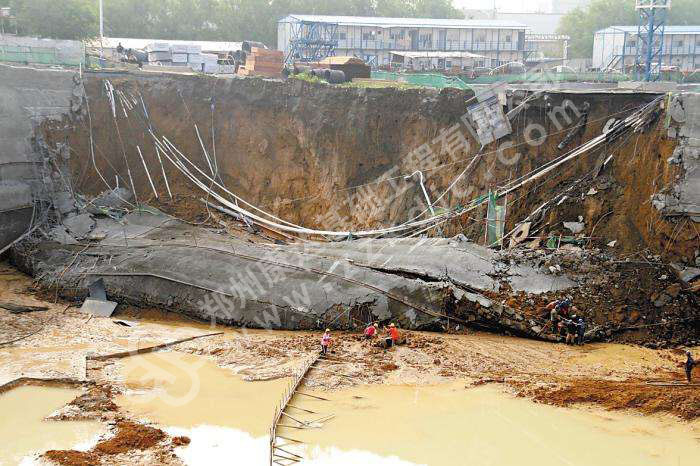

常见质量问题三:塌方
(基坑开挖中支护结构失效,边坡局部大面积失稳塌方)
预防措施:
1、挡土桩设计应有足够的刚度、强度,并用顶部圈梁连成整体;
2、土层锚杆应深入到坚实土层内,并灌浆密实;
3、挡土桩应有足够入土深度,并嵌入到坚实土层内,保证支护结构的整体稳定性;
4、基坑开挖前应先采用有效降水方法,将地下水降低到开挖基底0.5米以下;
5、应防止随挖随支护,特别要按设计规定程序施工,不得随意改动支护结构的受力状态或在支护结构上随意增加支护设计未考虑的大量施工荷载。

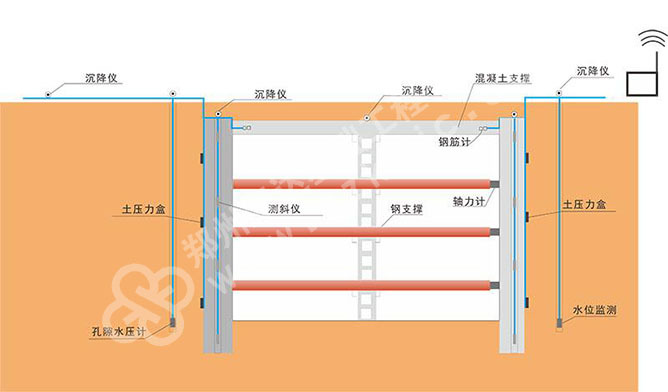

对重要的基坑工程应进行必要的监测,监测内容有:
1、支护结构的变形;
2、基坑周边的地面变形;
3、邻近工程和地下设施的变形;
4、地下水位;
5、渗漏、冒水、冲刷、管涌等情况。
基坑支护验收时应具备下列资料:
1. 施工记录和竣工图;
2. 边坡工程与周围建筑物位置关系图;
3. 原材料出厂合格证、复验报告;
4. 混凝土强度试验报告,砂浆试块抗压强度试验报告;
5. 锚杆抗拔试验报告;
6. 边坡和周围建筑物变形监测报告;
7. 设计变更通知、重大问题处理文件和技术洽商记录。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
基坑工程,基坑支护
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
