地基加固的复合注浆技术的施工方法
发布时间:
2018-03-07
来源:
河南地基加固公司
作者:
地基加固
1.复合注浆施工前的准备
复合注浆法加固地基的效果好坏,关键在于能否按设计的方案进行施工。要注意做好施工前的现场调查和施工准备工作。
1.1复合注浆法实施前的现场调查
复合注浆法在地基和桩基础加固中应用时,需在加固实施前对加固对象做必要的调查。
(1)地质条件及周围环境的调查。
调查通常指地质条件调查,但也包括地下埋设物、环境等各种调查项目,主要有:地层土质调查,防止实际施工中因土质浆差异,致使注浆效果发挥不好或粘土矿物与浆液发生化学反应等;地下水调查,测定调查孔的自然水位和实施渗水实验,求出渗透系数K;周边环境调查,如邻近建筑物基础及结构现状和工程地点周围的生活环境、道路状况等。
(2)对需加固的建筑物基础与上部结构现状进行调查
加固前应先对既有建筑物的基础和结构进行鉴定,以便得到一个较为准确的结论,主要工作有:
①详细了解建筑物地基基础和上部结构和管线设计施工资料和竣工图,了解建筑各部位基础的实际荷载。
②对主体结构进行检验:对上部结构进行裂缝调查,对其进行观测并记录,取样进行强度检测,对混凝土采用抽芯或回弹方式进行检测。
③对基础进行现场检验,通过开挖探坑验证基础类型、材料、尺寸及埋置深度,检查其损坏程度。
2.施工准备
(1)组织施工人员。
复合注浆法加固地基施工时,设备班需配备施工队长、工程技术人员、高压泵工、电工、修理工等。
(2)现场施工前准备。
施工前应组建队伍、清理施工场地、作好机械检修、布置好孔位及搭设工棚、备料等。
(3)确定施工程序。
施工程序一般为:钻孔、建立孔口灌浆装置、采用高压旋喷注浆法进行喷射注浆、利用孔口注浆装置封孔进行静压注浆、对孔进行封闭处理。
(4)根据设计选定复合注浆参数及浆液配方。
(5)配置复合注浆施工机械设备。主要施工设备见下表1-1:
(6)确定复合注浆施工中常见问题的处理方案,明确施工质量检查的重点,同时注意作好注浆施工资料记录。
3.复合注浆技术的施工工艺
(1)复合注浆的工艺类型。
当前复合注浆的工艺类型主要有:单管法、二重管法、三重管法及多重管法等,这里主要介绍单管法复合注浆。
单管法复合注浆是利用钻机把安装在注浆管底部侧面的特殊喷嘴,置入土层预定深度后,用高压泵等装置,以大于20Mpa的压力,把浆液从喷嘴中喷射出去冲击破坏土体,同时借助注浆的旋转和提升运动,使浆液与从土体中崩落下来的土搅拌混合。然后以大于是0.3-2.0Mpa的压力进行静压注浆,使浆液进一步扩散,经过一定时间凝固,在土中形成圆柱状固结体。
(2)复合注浆的成孔。
复合注浆的成孔包含两方面的内容:注浆钻孔和建立孔口注浆装置。
①注浆钻孔。

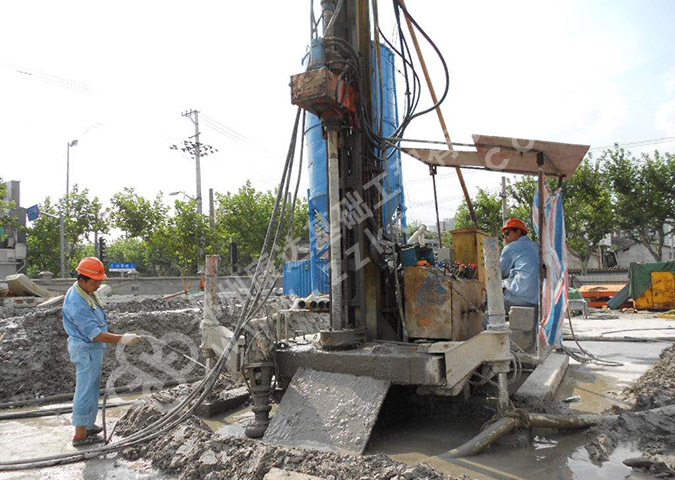

对既有建筑物地基进行加固时,先采用地质钻机钻穿既有建筑物原基础或承台,然后根据设计注浆深度要求和地质情况,选择采用地质钻机或高压旋喷钻机钻孔到设计深度。钻孔垂直度保证<1%。
②建立孔口注浆装置。
注浆钻孔施工完成以后,在注浆孔口建立注浆装置。孔口注浆装置需既满静压注浆要求又满足高压旋喷注浆管可以从其中下钻的要求。孔口注浆装置可采用单管接头式或混合器式,单管接头式用于单液注浆,混合器式用于双液注浆。孔口注浆装置采用预埋设的方式固定在注浆孔口,采用水泥浆或水泥水玻璃浆液将孔口装置与钻孔之间的间隙固定密封。
(3)复合注浆的注浆方法。
复合注浆的注浆方法由高压旋喷注浆和静压注浆组成:
①高压旋喷注浆方式注浆。
孔口注浆装置埋设满足要求后,先采用高压旋喷注浆方式按设计规定的工艺参数进行注浆,将注浆管分段下入孔底,每段注浆钻杆需连接紧密并采用麻丝密封。旋喷注浆按从下而上的方式。为减小建筑物的附加沉降,旋喷一般采用单管旋喷注浆方式,下钻时尽量快速且尽量小压力小流量喷水,旋喷时不喷水而直接喷浆一遍,在底部和顶部需喷浆2遍。
②静压注浆方行注浆。
高压旋喷注浆结束后,利用孔口注浆装置封住孔口进行静压注浆,扩大浆液的注入范围,防止旋喷固结体收缩增加旋喷体与原基础混凝土结合紧密性。静压注浆开始时采用较稀的浆液和较低的注浆压力,随后逐渐增加浆液浓度及加大注浆压力,直至设计注浆量和注浆压力为止。
(4)复合注将的封孔。
静压注浆结束后,需对孔口进行封闭处理,防止浆液流出。若孔内浆液有流失需补灌浆液到注浆孔内浆液饱满为止。复合注浆顺序有时需根据实际情况进行调整,有时需采用先静压注浆后高压旋喷注浆的方式进行注浆。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务范围涵盖:基坑支护、基坑支护及降水、基坑施工、边坡防护、边坡防护施工、桩基施工、桩基工程施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、地基处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965
地基加固,复合注浆技术
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
