常见基础施工问题解决方案
发布时间:
2018-01-15
来源:
河南基础公司
作者:
河南基础公司
在基础工程施工中,开挖基坑时常会遇到很多问题,如不及时纠正和处理,不仅会延误后续施工的进行,而且会对整个工程质量造成严重影响,后果不堪设想。以下将基坑作业中遇到的问题总结出来,并提出相应的解决方案,供大家参考。
一、基坑进水
1、问题表现:开挖基坑后,遭遇水浸,使基土变得松软,土层下沉。
2、产生原因: (1)基坑开挖时没有做排水沟或者防水堤。(2)土方开挖至地下水位以下,但没有采取降水措施,或在降水过程中出现停电,导致无法连续排水而遭水浸。(3)天气不好,遭雨袭,无法正常排水。
3、解决方法:(1)开挖后必须在基槽外围设置排水沟或防水堤,以防有水流入。挖土放坡时,坡顶、坡脚至排水沟之间都要保持一定距离,一般为0.5~1.0m。 (2)基坑挖至潜水层时,要根据水位高度、潜水层厚度和涌水量,在潜水层标高最低点设置排水沟和集水井,防止水流入基坑。 (3)当基坑较深时,地下水位较高以及多层土中上部有透水性较强的土,或虽为同一种土,但上部地下水较旺时,应采取分层明沟排水法,在基坑边坡再设1~2道明沟,分层排除地下水。坑槽除明沟排水以外,亦可采用各种井点降水方法,将地下水位降至基坑(槽)最底标高以下再开挖。(4)施工中要保持连续降水,直至基坑回填完毕。(4)施工中注意控制基槽内地基土的含水率和回填材料的配合比,以达到设计地基的强度要求。(5)随时检测,以目测为主,并配合环刀检测压实度。(6)对遭水淹的基坑,应立即检查排、降水设施,疏通排水沟,并采取措施将水引走、排净。(7)对已设置截水沟而仍有小股水冲刷边坡和坡脚时,可将边坡挖成阶梯形,或用编织袋装土护坡将水排除,使坡脚保持稳定。(8)已被水浸泡的扰动土,可视情况采取排水晾晒后夯实,或填碎石砖、小块石等夯实,也可换土(3:7灰土)后夯实,或采取挖去淤泥加深基础等措施处理。
二、基土扰动
1、问题表现:当基坑挖好后,地基土表层局部或大部分出现松动、浸泡等情况,原土结构遭到破坏,造成承载力降低,基土下沉。
2、产生原因:(1)主要由于在基坑挖好后,未及时浇筑混凝土垫层,或是由于施工设备和车辆的碾压以及施工人员在基土上走踏造成的。(2)地基开挖完成后,长时间暴晒导致失水所为。(3)冬季施工,地基表层受冻胀而发生扰动。(4)基坑周围未做好排水降水措施,被雨水、地表水或地下水浸泡。
3、解决方法:(1)基坑挖好后,应立即浇筑混凝土垫层以保护地基。不能立即进行下道工序时,应预留一层150~200mm厚土层不挖,待下道工序开始再挖至设计标高。(2)机械开挖应由深而浅,基底应预留一层200~300mm厚用人工清理找平,以避免超挖和基底土遭受扰动。(3)基坑挖好后,设备车辆和人员要避免在基土上行驶或行走,也不许在基土上大量堆放材料。不得已时,应铺路基箱或垫道木加以保护。(4) 降排水措施要持续到基坑回填土完毕,在此之前,必须采取排水降水措施。(5)在雨季施工时,基坑要分段开挖,分段浇筑,并在坑周边筑土堤或挖排水沟,以防地面雨水流入基坑受到浸泡。(6)冬季施工时,如基坑不能立即浇筑垫层,应及时在基土表面适当覆盖保温,防止受冻。(7)要遵照土方开挖方案取土,并控制好机械开挖深度,预留足够人工清槽土层厚度,待验槽合格后,立即浇筑垫层。对扰动土采用回填、换土等方法以确保达到设计要求。 (8)用水准仪、标尺控制取土厚度,对换填层配合环刀检测压实度,以达到设计要求。如换填层强度达不到设计要求,应加深回填层或换填材料。(9)对被扰动的地基土,可视情况采取原土碾压、夯实,或填碎石、小块石夯实等方法。(10) 有局部扰动的可挖去松散土,用砂石填补夯实。对严重扰动的应采用换填土方法,即用3:7灰土或砂砾石回填夯实,或换去松散土层,加深基础。
三、基坑偏差
1、问题表现:(1)基坑的轴线或中心线偏离设计位置较大。(2)混凝土基础等平面尺寸误差过大。
2、产生原因:(1)测量放线错误,常见的是看错图或读错尺,这类原因造成的基础位置的偏差值往往较大。(2)控制基础尺寸和标高的标志点出现移位或变形。 (3)横墙基础的轴线不是由标志板或控制桩测定,而是由山墙一端排尺控制。因为基础的一般施工顺序是先砌外纵墙和山墙,待砌横墙基础时,基槽中线被封在纵墙基础外侧,无法吊线找中。若采取隔墙吊中,轴线容易产生更大的偏差。(4)因混凝土基础模板尺寸偏差过大等原因,均可造成基础轴线或平面尺寸偏差过大。

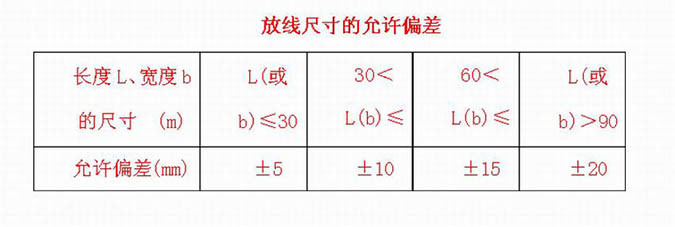

3、解决方法:(1)在建筑物定位放线时,外墙角处必须设置标志板,并有相应的保护措施,防止槽边推土和进行其他作业时碰撞而发生移动。标志板下设永久性中心桩(打入地面一平处,四周用混凝土封住)。标志板拉通线时,应先与中心桩核对。为便于机械开挖基槽,标志板也可在基槽开挖后钉设。(2)基础施工前,应先用钢尺校核放线尺寸,允许的偏差应符合下表规定:
(3) 必须在检查模板尺寸和准确位置后,再进行混凝土浇筑。(4) 要定期对主控制网与原始坐标点进行校核。校验方应为有资质的第三方测量单位。检测时,在 放线完毕后,使用钢尺、全站仪复核轴线与原始坐标点距离和方位的偏差。(5) 在发现基础位置偏差太大时,必须与设计等方面共同协商处理。因轴线偏差过大,会导致地基或桩基偏心受力,造成安全隐患。(6)当发现基础尺寸偏小时,应与有关方面一起积极采取补救加固措施。不然由于基础缩小会使地基应力提高,导致地基变形,从而造成建筑物开裂等严重问题。
49图库官方平台,成立于1995年,注册资金伍仟万元人民币。公司持有地基与基础工程专业承包壹级施工资质、特种专业工程承包 资质、市政工程总承包、环境工程施工专业承包、劳务承包资质。49图库官方平台专业从事:地基与基础施工、设计与 咨询服务;市政与建筑深基坑支护、降水;水利水电高边坡锚索及大坝固结灌浆;高速公路边坡防护及生态绿化;地质灾害防治工程施工;滑模设计与施工及建筑结构加固;特种专业工程施工专业承包市政及环境工程施工。
49图库官方平台,业务涵盖:基坑支护、基坑支护及降水、基坑施工、降水桩基、桩锚支护、桩锚支护施工、桩锚支护设计、基坑支护可回收锚索、地下连续墙施工、桩基施工、灌注桩施工、钻孔灌注桩施工、静压桩施工、cfg桩施工、潜孔锤引孔施工、边坡防护、边坡防护施工、抗滑桩施工、抗浮锚杆施工、地基处理、地基加固、结构加固、管棚施工、盾构区间锚索处理等工程,欢迎新老客户访问、咨询及相关工程项目合作洽谈。电话:13803863965 公司网站: www.jikengzhihu.cn
基础施工,基坑
相关资讯
我公司中标中铁七局集团第五工程有限公司铁路中和苑项目抗浮锚杆工程
铁路中和苑工程位于郑州市二七区中原路与京广路交叉口向北300米路东,抗浮锚杆(单根14.5m,直径200mm,M30水泥注浆,内配3C25钢筋)。
我单位中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
我公司中标合肥新桥国际机场综合交通中心(含轨道引入)及配套工程项目桩基工程
本项目桩基工程,包括除钢筋、混凝土、后注浆水泥外的全部材料、机械的采购、运输、场地平整(含垫路)、机械就位、安装调试、钻进成孔、灌注成桩、成品泥浆池采购安装、防护搭设、 提供现场记录数据、资料整理、成孔所钻出土方的清理(堆土位置在本场区内由甲方指定)、桩基施工完成区域清理移交 ,试验桩及桩基施工过程中及施工后产生的混凝土碎块、废料、泥浆清理等工作内容亦包含在内,同时还需配合招标人开展所有实验、检测
德国工程师 F. H. Poetsch 于 1883 年开发了人工地层冻结(artificial ground freezing,简称 AGF)法,用于应对比利时煤矿内渗水问题。这种方法在 19 世纪晚期首次获到认可,时至今日,AGF 虽然与最初的形式相比并无太多变化,但仍然具有非常高的应用价值。我们可以利用仿真分析来开发一种更加有效的 AGF 方法。
